顶管工程中,洞口加固环节至关重要,关乎施工的安全与质量。地质条件的多样性对加固技术的适用性和成效有着显著影响。淤泥质土、砂土、黏土等不同地层具有各自独特的特性,必须综合考虑其物理力学特性和地下水状况等因素。在此基础上,对比高压旋喷桩、深层搅拌桩、注浆等加固技术,进行科学选择,以确保工程顺利实施并打下坚实基础。

一、洞口加固的必要性

在顶管施工的起始与结束阶段,洞口区域的土壤因失去原有的横向支撑,坍塌风险较高。通过加固措施云开·全站体育app登录,可以有效提升土壤的稳定性,增强其负载力,进而避免洞口周边土壤的坍塌,确保施工过程的安全。

在富水地层中,若洞口未经加固,可能会引起涌水和涌砂现象,进而造成施工的中断。然而,通过加固土体,能够构建一道隔水屏障,有效阻止地下水从洞口流入工作井或顶管管道,从而为施工提供了一个优良的作业条件。

在顶管施工期间,管道推进会引发周边地层的波动。通过加固洞口,能够有效遏制地层的变形,进而降低对邻近建筑及地下设施等可能造成的损害。

(四)维持洞口形态的稳定性:在顶管机启动或接入过程中,严格控制其轴线位置的精确度,防止出现偏差。

(五)为了减少地表沉降,采取加固措施能够有效限制土体的扰动,从而减轻对周边环境的负面影响。

二、常见加固形式及适用地层条件

加固形式

适用地层

加固机理

优缺点

高压旋喷桩

砂层、粉土、软黏土

高压水泥浆切割土体并固化形成连续墙体

强度高、防水性好,但成本较高

注浆加固

裂隙岩层、砂卵石层、松散填土

注入水泥浆/化学浆液填充孔隙,提高土体强度

灵活适应复杂地层,但均匀性依赖工艺控制

冻结法

富水砂层、淤泥质土

冻结地层形成冻土帷幕,阻断地下水

防水效果极佳,但能耗高、工期长

SMW工法桩

软土、黏土、砂层

型钢插入水泥土搅拌桩,形成复合挡土结构

刚度大、环保,但需大型设备

钢板桩/管棚

浅层软土、临时支护

钢板桩或钢管排布形成临时挡土墙

施工快、可回收,但防水性差

三、加固形式详细参数

(一) 高压旋喷桩

桩径:0.6~1.2m(单管/双管/三管工艺不同);

桩间距:0.4~0.8m(梅花形布置);

浆液配比要求严格,具体为水灰比在0.8至1.2之间,同时需掺入2%至5%的膨润土,以提升其流动性。

加固范围:洞口外延2~3m,深度为管道埋深1.5倍。

上海轨交12号线漕宝路站2号出入口的矩形顶管工程中,始发井洞口加固使用了直径为1000毫米、间距为700毫米的三重管高压旋喷桩,水泥的掺加比例为30%。该加固区域覆盖了顶管上方3米、下方5米以及顶管两侧各3米的范围,加固宽度达到了4米。经过加固处理,土体在28天龄期的无侧限抗压强度不低于1.2兆帕。

(二)注浆加固

灌浆压力范围:砂质土层为0.5至1.5兆帕,而黏土质土层则为1.0至2.0兆帕。

扩散半径:0.5~1.2m(根据浆液黏度调整);

注浆孔的设置要求如下:环向间距需在0.3至0.6米之间,纵向间距则应在0.5至1.0米范围内,具体布置需严格遵守此标准。

材料选用包括常规水泥浆(水灰比介于0.6至1.0之间)或是超细水泥浆(粒径不大于20微米),同时配合30至40波美度的水玻璃,而水泥浆与水玻璃的混合比例通常为1比0.8至1比1.2。

在南京内秦淮河的雨污分流顶管施工过程中,由于该区域地层为粉砂土且地下水位较高,前期实施的高压旋喷桩止水效果不尽如人意,因此,施工团队采取了双液注浆加固技术对洞口进行加固处理,这一措施显著提升了土体的抗渗性能和整体强度。

(三)深层搅拌桩

桩径:0.5~0.8m;

桩间距:0.4~0.6m;

泥浆配比中,泥料掺加比例通常介于12%至20%之间;在28天无侧限抗压强度方面,数值通常在0.8至1.5MPa范围内;搅拌提升速度不宜超过0.5米每分钟;喷浆作业时的压力通常保持在0.4至0.6MPa之间。

该城市排水管道顶管工程在软土地基部分,对始发和接收洞口实施了深层搅拌桩的加固措施。桩的直径为0.6米,桩与桩之间的距离为0.45米,呈格栅式排列。水泥的掺入比例为15%,加固范围延伸至管道底部以下2米。经过加固,土体有效抵御了洞口处的土体坍塌和水分流失,确保了顶管施工的顺畅进行。

软土地基处理方法中哪个最好_顶管工程洞口加固方法_地质条件与加固方法匹配

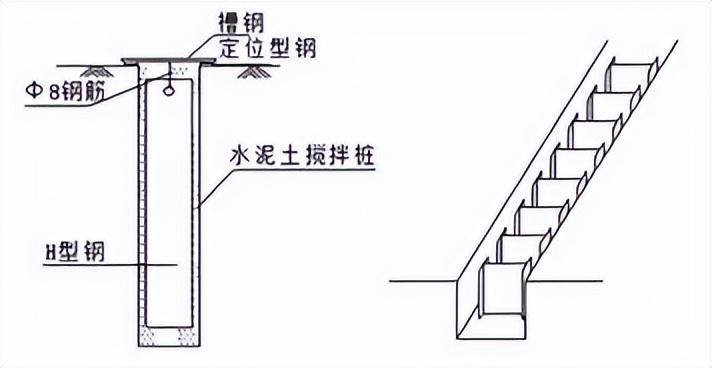

(四)SMW工法桩

型钢的尺寸标准为H型钢,具体为500毫米宽、200毫米高、10毫米壁厚、16毫米翼缘厚度;或者选择钢管,直径范围在600至800毫米之间。

搅拌桩的直径范围在850至1000毫米之间,而桩与桩之间的距离则介于600至800毫米。

插入深度:比洞口底深2~3m。

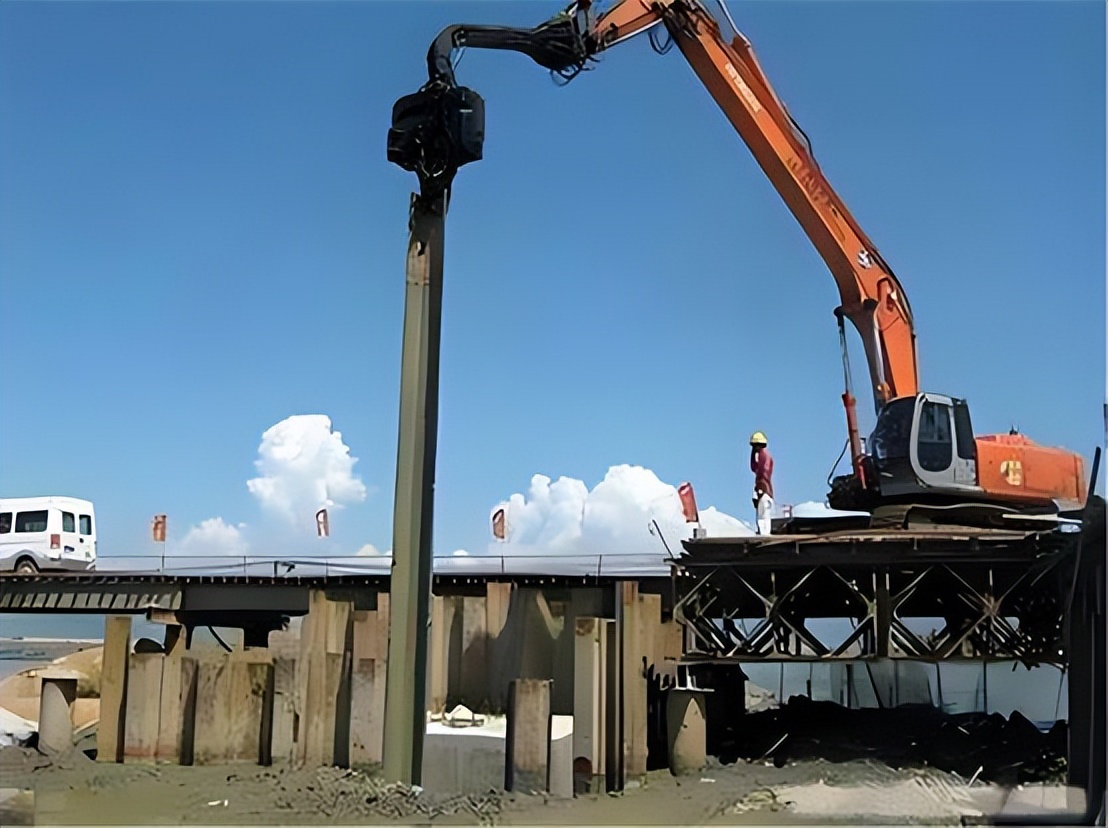

(五)钢板桩/管棚

钢板桩长度:6~12m,型号拉森Ⅲ~Ⅳ;

管棚直径:Φ108~159mm,环向间距0.3~0.5m;

注浆加固:管棚内注入水泥浆,提高整体刚度。

顶管工程洞口加固方法_软土地基处理方法中哪个最好_地质条件与加固方法匹配

(六)冻结法

冻结管间距:0.8~1.2m,管径89~127mm;

冻结温度:-25℃~-30℃,冻结壁厚度≥1.5m;

冻结时间:20~40天(视地层导热系数而定)。

顶管工程洞口加固方法_地质条件与加固方法匹配_软土地基处理方法中哪个最好

四、加固效果确认方法

(一)物理检测

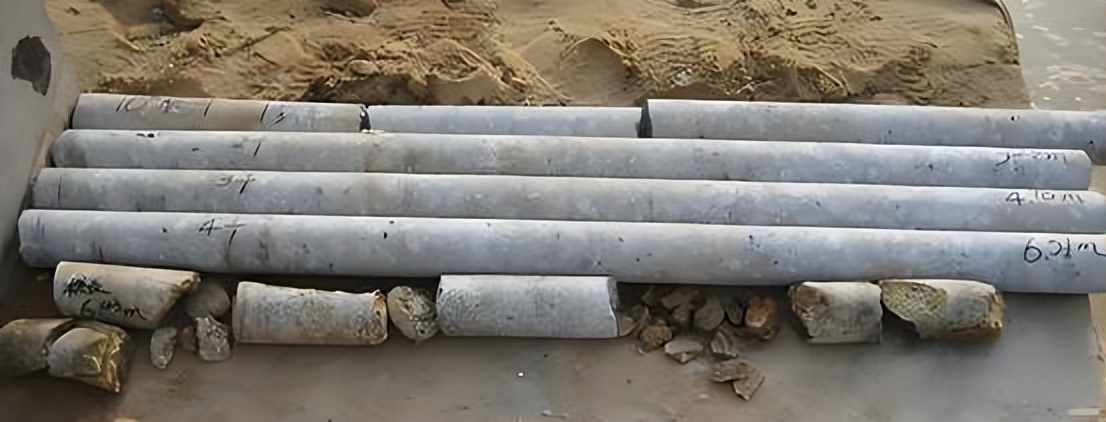

进行钻孔取芯作业,于加固区实施钻孔并采集芯样,细致检查芯样的完整性与均匀度,以及水泥土的胶结状态,并测量芯样的无侧限抗压强度等力学参数,以此评估加固效果是否达到了设计规范的要求。同时,对加固体的整体完整性和强度进行检验(确保无侧限抗压强度不低于1.0MPa)。

顶管工程洞口加固方法_地质条件与加固方法匹配_软土地基处理方法中哪个最好

渗透试验中,需对加固区域的渗透系数进行测定,其合格标准为渗透系数不大于1×10⁻⁶cm/s。

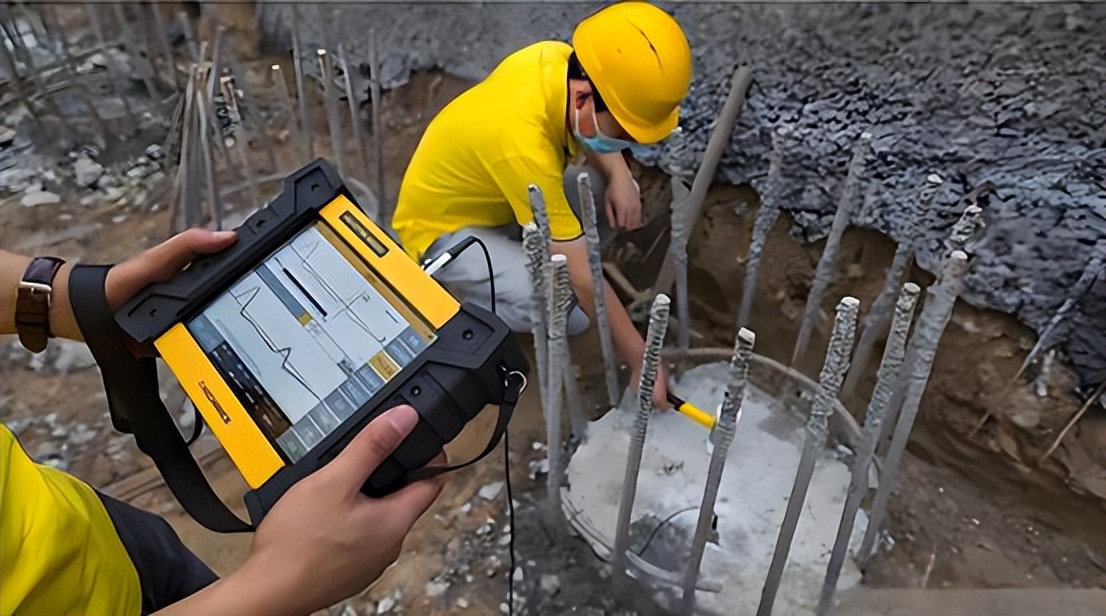

超声波检测:评估桩体连续性,发现空洞或裂隙。

顶管工程洞口加固方法_地质条件与加固方法匹配_软土地基处理方法中哪个最好

地质雷达检测技术,通过地质雷达对加固区域内的土壤进行探测,以评估其密实程度与分布均匀性;同时,此技术能够识别是否存在空洞、松散等瑕疵,从而直观地揭示加固工作的成效。

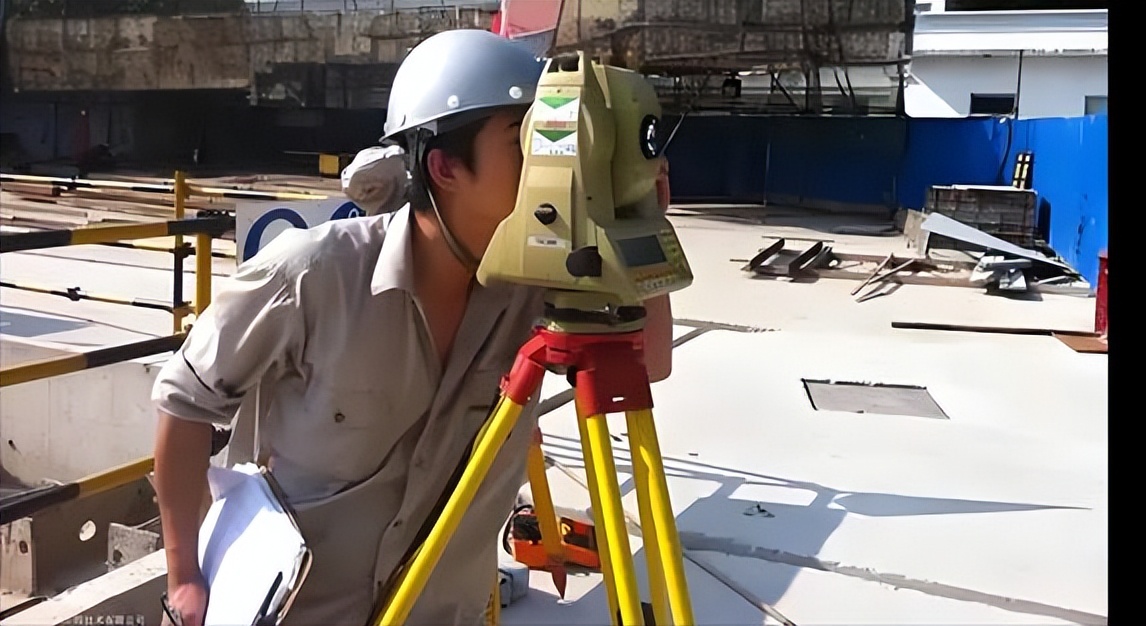

(二)监测数据验证

地表沉降:加固区周边沉降量≤10mm/周;

软土地基处理方法中哪个最好_地质条件与加固方法匹配_顶管工程洞口加固方法

土体位移:测斜仪监测深层水平位移≤3mm/d;

孔隙水压:富水地层中水压下降幅度≤10%。

(三)施工过程验证

顶管试验阶段,需对起始和结束环节洞口周边的土壤形变、地面下降、作业井的移动与沉降状况进行实时跟踪监测。依据监测所得数据,评估加固措施是否达到施工标准。若出现异常状况,须迅速分析原因,并实施相应对策。在此过程中,空载顶进5至10厘米,同时关注洞口土体的稳定性。

渗漏水检测过程中,需待洞口破除完成,随后对渗漏情况进行观察,确保其渗漏量不超过0.1升每分钟每平方米。

五、工程案例参考

案例1(富水砂层):

加固方式:冻结法 + 注浆补强;

该工程采用的冻结参数为壁厚2米,冻结作业的低温设定为-28摄氏度,同时注浆作业的压力控制值为1.2兆帕。

效果:洞口破除后无渗水,地表沉降≤5mm。

案例2(软黏土地层):

加固方式:SMW工法桩 + 高压旋喷桩;

参数:桩径1m,型钢间距1.2m,旋喷桩加固深度15m;

效果:顶进轴线偏差≤20mm,土体位移≤2mm/d。

六、洞口加固成本预测

(一)深层搅拌桩加固

材料费用主要由水泥及各类添加剂构成,其中水泥的掺量通常在12%至20%之间。以直径600毫米、长度10米的桩为例,每根桩所需水泥量大约在0.9至1.5吨之间。目前市场上普通水泥的单价大约在每吨300至500元,再加上添加剂等其他费用,单根桩的材料成本大概在300至800元。

人工成本涵盖了桩机操作人员、辅助工人的费用,通常一个工作班次(8小时)的人工费用大约在1000至2000元之间,一台桩机在一天内能够完成10到20根桩的施工,平均每根桩的人工成本大约在50到200元。

设备成本包括折旧、维护和燃油等费用,一台深层搅拌桩机的购买价格大约在三十到五十万元之间。若以5至10年的使用寿命来计算,每天的折旧费用大概在1000至3000元。再加上维护费和燃油费,每根桩的成本大约在100至300元。综合来看,深层搅拌桩加固的单立方米成本大约在300至600元。

(二)高压旋喷桩加固

材料构成以水泥及添加剂为主,其水灰比控制在1.0至1.5之间。以直径800毫米、长度10米的桩为例,每根桩所需水泥量大约在1.5至2.5吨之间,水泥的单价在每吨300至500元,而添加剂的费用大约为每根桩50至100元,综合来看,每根桩的材料成本大约在500至1300元。

施工人员涵盖钻机操作者、高压泵操作者等,单个工作班的人工费用大约在2000至3000元之间;一台设备在一天内能够完成5至10根桩的施工任务,因此每根桩的人工成本大约在200至600元。

设备投入:包括钻机、高压泵、空压机等设备的折旧费用、保养开支以及能源使用成本。这类设备的购买价格不菲,一套设备大概在50至100万元之间。若以5至10年的使用寿命来计算,每天的设备折旧费用大约在2000至5000元。此外,还需考虑维护费用和能源消耗,因此每根桩的成本大约在300至800元。总体来看,采用高压旋喷桩进行加固,其每立方米的费用大约介于600至1200元之间。

(三)注浆加固

普通水泥浆的成本较为经济,其水灰比通常设定在0.8至1.2之间,每吨水泥能够配制出大约0.8至1.2立方米的浆液。就水泥的单价而言,大约在每吨300至500元之间,而每立方米浆液的材料成本大概在200至500元。相对而言,若选用化学浆液,其成本将显著上升,每立方米的费用可能高达数千元。

人工成本涵盖钻孔操作工、注浆作业人员等,其单个工作班的人工费用大致介于1500至2500元,若以每日完成钻孔和注浆作业50至100米为标准,那么每米的人工成本大约在15至50元之间。

设备投入:主要涉及钻孔与注浆设备的老化损耗、保养维修以及租赁等相关费用。购置这些设备的价格大致介于10至30万元之间,若以3至5年的使用寿命来估算,每日的折旧费用大约在500至1500元,此外还需考虑维护费、租赁费等其他开销,综合来看,每米设备的成本大约在10至30元。通常情况下,注浆加固多选用常规水泥浆,其每立方米的费用大致介于300至800元之间;而若改用化学浆液开yun体育app官网网页登录入口,其每立方米的费用则可能超过1000元。

七、洞门加固成本优化方法

(一)优化设计

施工前需进行详尽的地质勘探,以全面掌握洞口地层的土壤性质、水位状况及地质结构等信息,确保加固设计有据可依,从而防止因设计过于保守而导致的资源浪费。若地层条件理想,则可适当缩减加固工程的规模与深度。

选择加固方式需谨慎:需依据地质状况及工程标准,对多种加固方法进行全面比较和挑选。例如,在软土地层区域,若深层搅拌桩技术能够满足加固需求,则无需采用价格较高的高压旋喷桩。此外,还可以探索将多种加固方法融合运用,确保加固效果的同时,有效减少整体成本。

地质条件与加固方法匹配_顶管工程洞口加固方法_软土地基处理方法中哪个最好

软土地基处理方法中哪个最好_顶管工程洞口加固方法_地质条件与加固方法匹配

通过数值模拟和现场试验等多种方法,对加固的参数进行细致的优化调整。这包括对水泥搅拌桩的直径、桩与桩之间的距离、水泥的掺入比例等关键参数的合理设定,以及对注浆加固过程中的注浆压力和浆液配比进行精确控制。在确保加固效果的前提下,力求在材料使用上实现最大程度的节约。

(二)材料管理

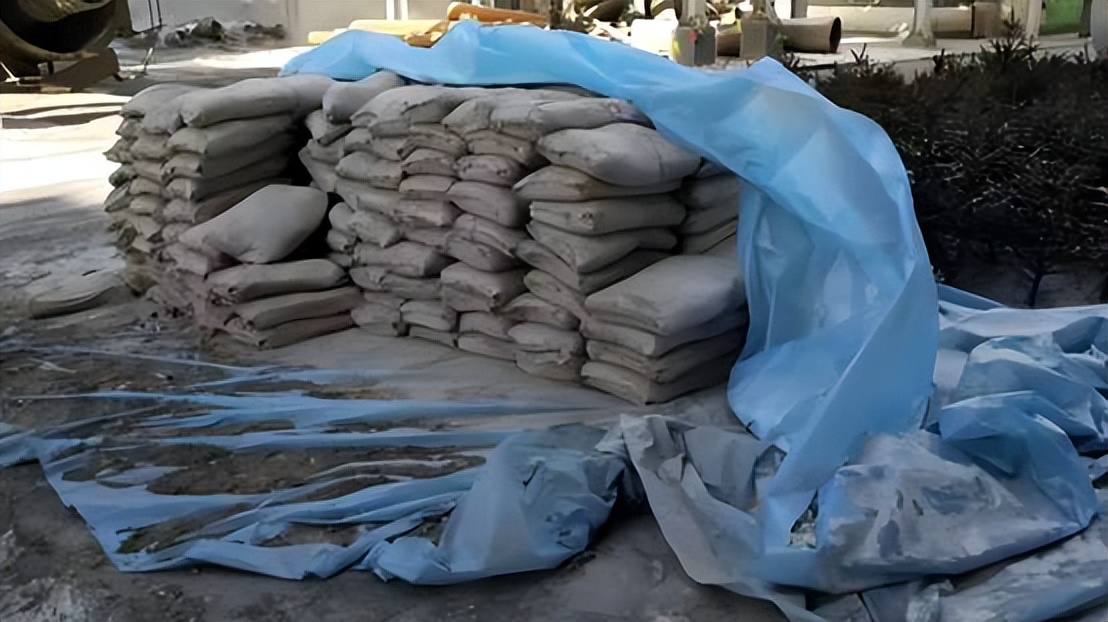

在确保材料品质的基础上,需对各品牌及厂家生产的材料进行成本效益分析,挑选出性价比优越的产品。比如,在挑选水泥时,应挑选那些质量可靠且价格合理的品牌;而在选择外加剂时,则应通过实验筛选出既能显著提升加固效果又用量经济的品种。

软土地基处理方法中哪个最好_地质条件与加固方法匹配_顶管工程洞口加固方法

在材料节约与回收方面,需强化现场材料管理,力求减少损耗。具体措施包括:对水泥、砂石等物料实施有序堆放,以防其受潮或变质;同时,对剩余物料要迅速进行回收与再利用,例如,未使用完的水泥浆还可用于其他小规模修补工程。

(三)施工管理

提升施工效能:构建一支运作高效的施工团队,精心规划施工流程,以减少闲置时间。此外,采纳前沿的施工技术和设备,加快施工进度,并减少人力及设备成本。比如,运用自动化程度较高的深层搅拌桩机,能够缩短人工操作所需时间,显著提升桩体成型的效率。

确保施工品质:强化施工环节的质量监管,防止因质量不达标引发的重复施工。务必遵照设计标准与施工规程执行,力求加固成效一次性达标,降低因加固效果不理想而需额外加固带来的成本支出。

(四)现场协调与沟通

在与设计单位交流时,若施工单位在施工环节遇到实际地质状况与设计勘察的文件描述不符的情况,必须立即与设计单位取得联系kaiyun全站网页版登录,这样有助于对加固方案进行相应的调整,从而防止产生额外的费用。

在协调建设单位的过程中,针对那些非核心部分的加固工程,若存在更为经济实惠的替代措施,可以与建设单位进行商讨。在确保工程安全与使用性能不受影响的前提下,可对加固方案进行优化调整。

与周边单位及居民进行充分协商:确保与周边单位和居民的沟通顺畅,有效避免施工过程中可能引发的居民不满,从而减少纠纷,防止工期拖延及成本上升。具体措施包括:合理安排施工时段,降低噪音对周边居民生活的干扰。

(五)后期维护与管理

工程完工后,需对洞口加固区实施周期性检查,涵盖地面沉降、建筑形态变化等方面。如此一来,能够实时了解加固区的状况,及早察觉可能存在的问题,进而采取必要的应对措施,防止问题加剧,减少后续维修的巨额开销。

合理规划:确立科学的保养方案,对加固部分实施必要的维护措施。例如,对加固后的地面实施周期性的巡查,迅速处理出现的裂缝等缺陷,从而提升加固区域的使用期限,减少长期开支。

八、总结

选择加固方式时,必须全面考虑地层的特性、水文状况、施工期限以及经济成本。对于软土地层,深层搅拌桩是一种理想的选择,其桩径一般在500至800毫米之间,水泥的掺入比例介于12%到20%之间,每立方米的施工成本大约在300至600元。

高压旋喷桩可在多种地层中使用,其桩径范围在600至1200毫米之间,水灰比控制在1.0至1.5之间,喷射压力介于20至30兆帕,且每立方米的成本大约在600至1200元。

注浆加固技术适用于砂性土等不同类型的土壤,其在砂土中的注浆压力通常在0.5至1.0MPa之间,而在黏性土中则介于0.2至0.5MPa。采用普通水泥浆的成本大约为每立方米300至800元,而使用化学浆液的成本则超过1000元。

加固成效可经“检测、监测、试验”等多重手段进行全方位验证,例如通过钻探取芯、静力触探、地质雷达检测、抽水试验以及施工监测等方法进行确认。参数的精细化管理是确保加固效果的关键,必须依据试验段的数据进行动态调整,从而保障施工的安全性。
