地下室的防水质量与建筑物的功能和服务寿命直接相关,其重要性是不言而喻的。地下室的防水结构主要包括三个主要内容:①底板,②外墙和③车顶板。本文是基于“广州防水项目质量验收规格”,“地下工程防水技术规格”,“地下建筑物防水结构”和其他规范的项目示例对地下室防水构造技术的全面解释。值得参考,研究和实践,共同提高项目的质量。
定期在地下室防水的练习
(一)
底板的防水方法

(二)
外墙防水法

(三)
顶板防水法

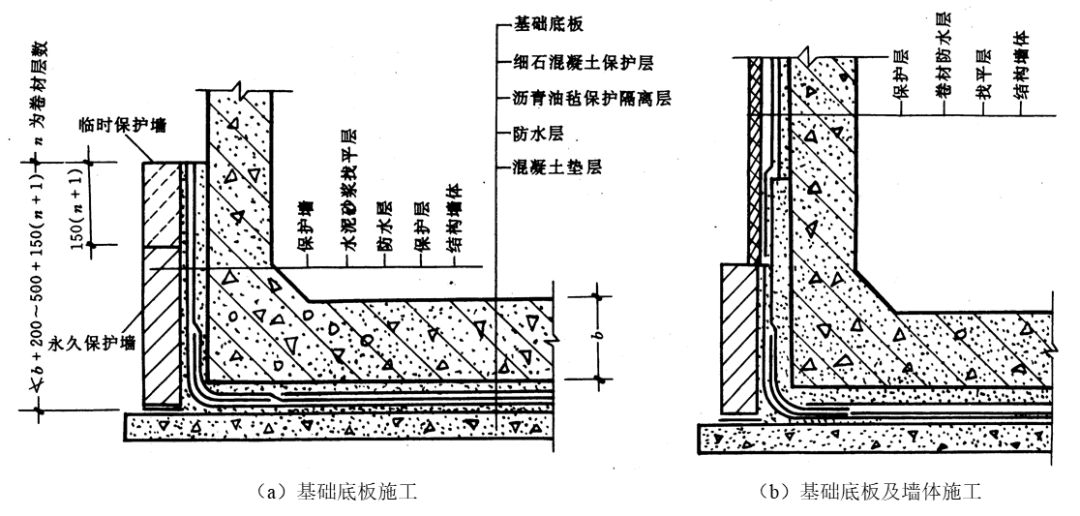

(i)防水底板
过程流:
碱基表面处理→外套基层处理剂→细节加固→布置线圈→接缝处理→保护层

垫层结构

在部分和块中进行施工,以避免底物的长时间暴露时间。
次要清洁,通过研磨机进行抛光。

基础层处理,膜灰泥,倒角
基础层的阴角应将其分为弧或45°斜率角,并且应根据线圈材料的类型来确定它们的尺寸。

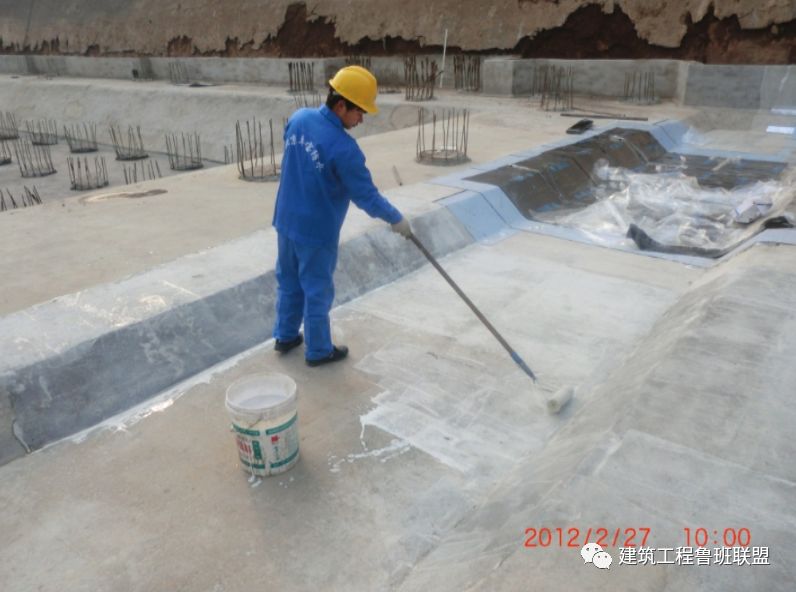

刷子基础处理剂(冷碱油)
在涂抹基础层处理剂之前,请清洁基层,涂抹时底部必须是均匀的,而不会暴露底部。

其他层
GB50208“地下防水项目质量的验收规格”:线圈加固层应放置在拐角,变形接头,施工接头,船后,墙管,壁管等以及加固层的宽度不应小于500mm。

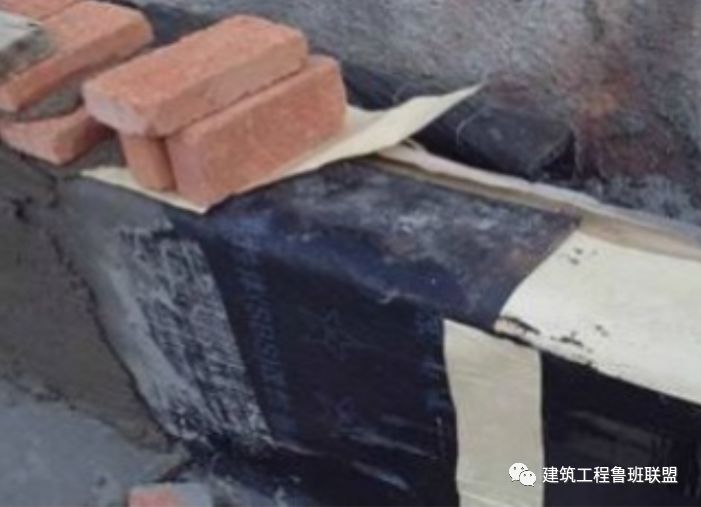

建议在电梯轴的倾斜表面上的防水卷,并用稳定的水坑用砂颗粒制成,以促进防水保护层的结构。

过程描述:
平面卷的附加层以及三边的阴角和阳角按照上图所示的形状切割。当铺设其他卷卷时,请勿拧紧它们,而是在没有皱纹的情况下宽松地放置它们。

投掷
使用空白铺路方法构建了从底板到立面折叠的卷材料之间的接触部件。两层滚动材料的重叠长度为300mm和500mm,顶部用石灰砂浆暂时固定。在外墙上涂抹防水卷时,将关节磨损不正确。

桩头防水
GB50208“地下防水项目质量的接受规格”:
桩头顶部和侧面的裸露部分应涂有基于水泥的渗透性结晶防水涂层,并延伸至结构性底板垫的150mm;聚合物水泥防水砂浆过渡层应在周围桩头的300mm内涂抹。

结构底板的防水层应位于聚合物水泥的防水砂浆的过渡层上,并延伸到桩头的侧壁。带有桩头侧壁的接头应充满密封材料。
桩头的压力钢筋的根应为水膨胀的水挡或水停靠胶,应采取保护措施。

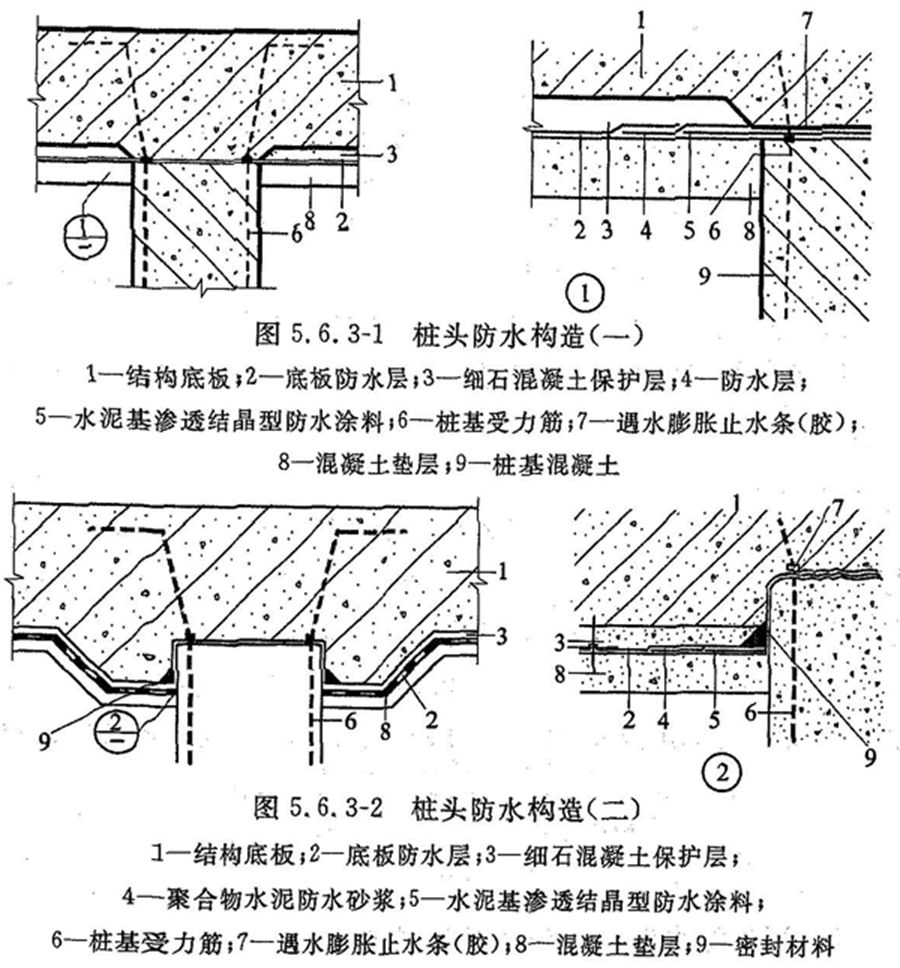

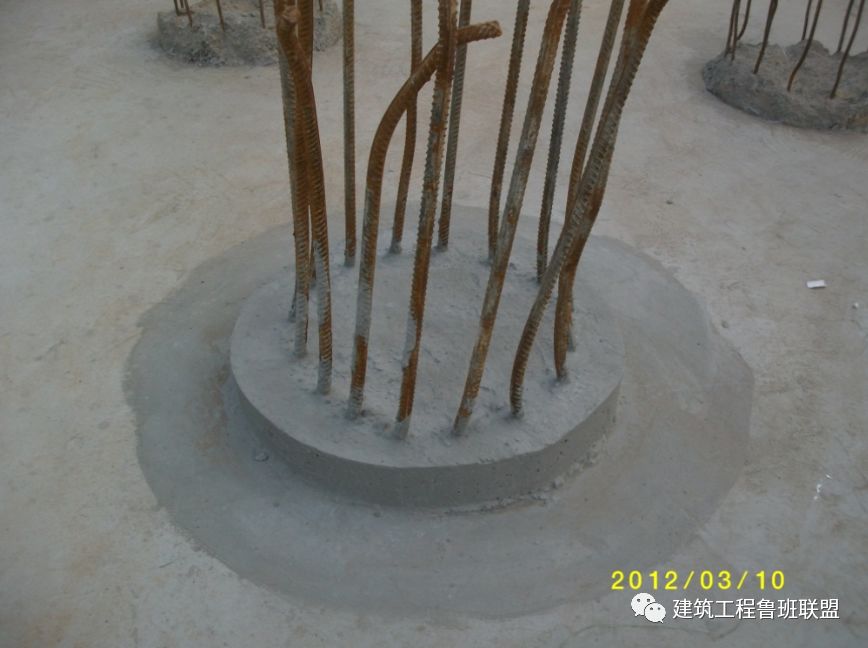

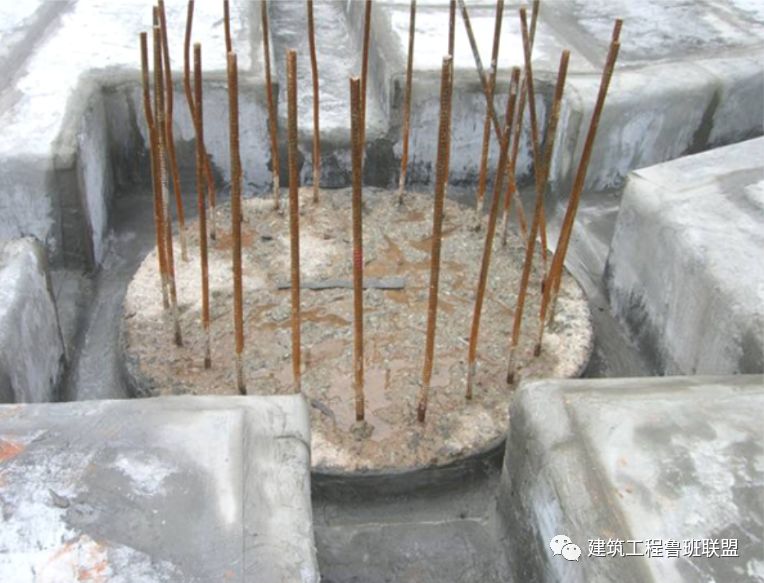

·桩头防水节点

建筑工地示例
施工点:
1。应将桩的顶部凿成一个致密的混凝土,并应清洁。
2。桩头顶部和侧面的裸露区域应涂有基于水泥的可渗透结晶防水涂层,并延伸至结构性底板垫层的150mm。
3。聚合物水泥防水砂浆过渡层应放置在桩头周围的300mm之内。
4。结构底板的防水层应位于聚合物水泥的防水砂浆的过渡层上,并延伸到桩头的侧壁。带有桩头侧壁的接头应充满密封材料。
5。桩头应力的钢筋的根应为水坑或水停车胶。
保留的档位应由带有相应规格的塑料条制成,并预先提取条。应在特殊过程中检查预留的档位,橡胶膨胀的水停止条,凹槽的防水糊等。基于水泥的透明结晶刷的防水涂料应根据图的要求,厚度应≥1.5mm。

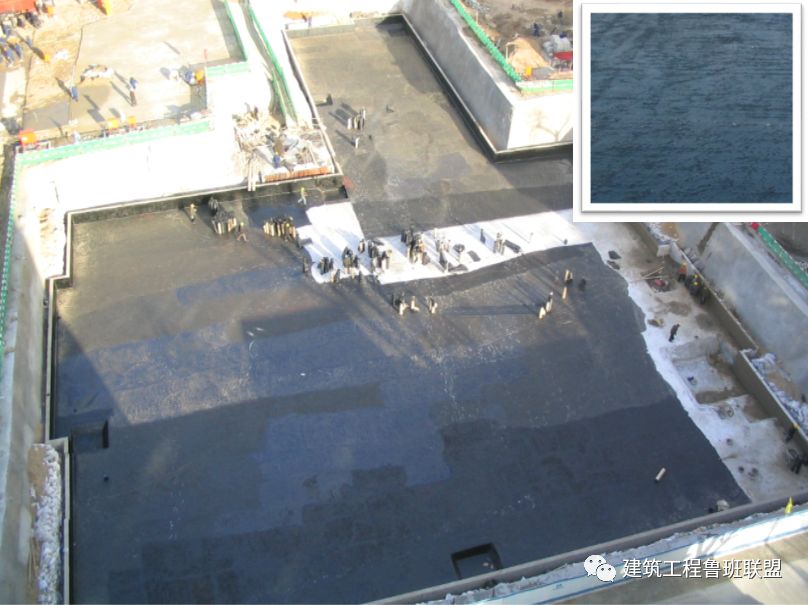

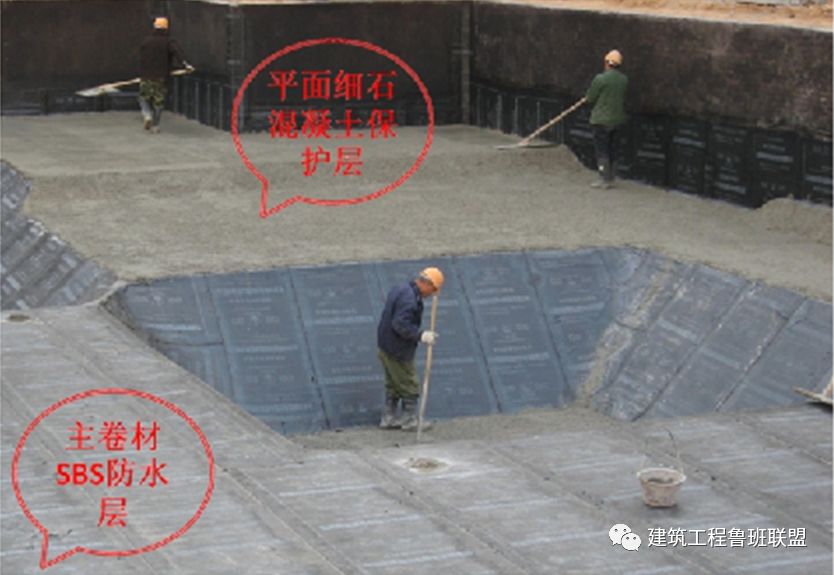

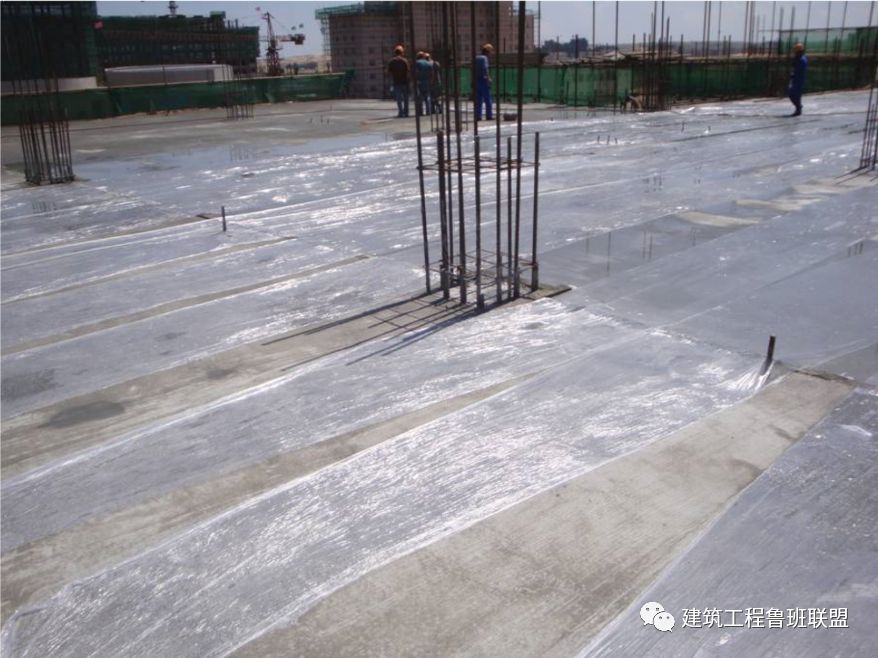

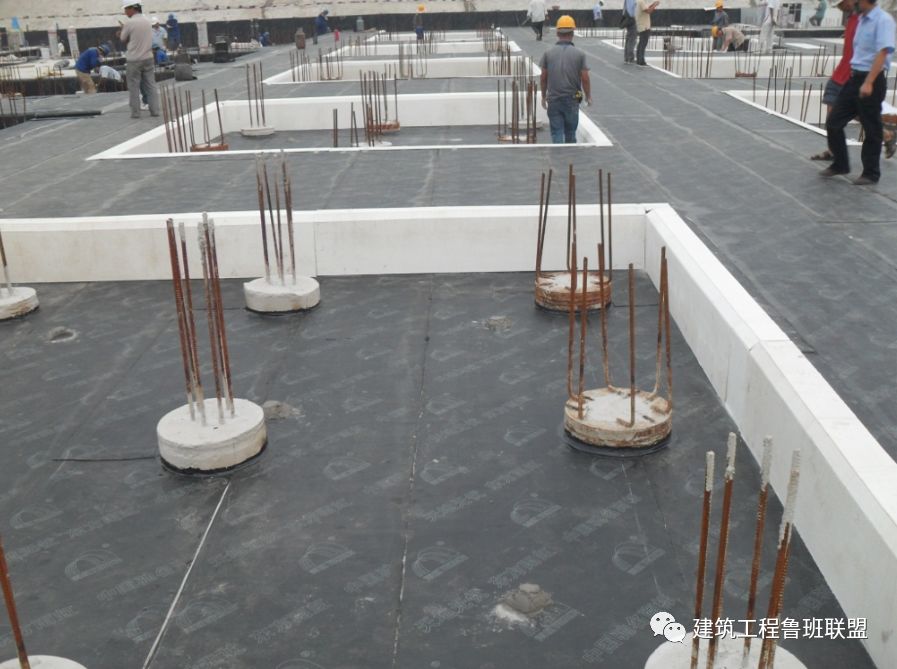

防水卷放在大区域

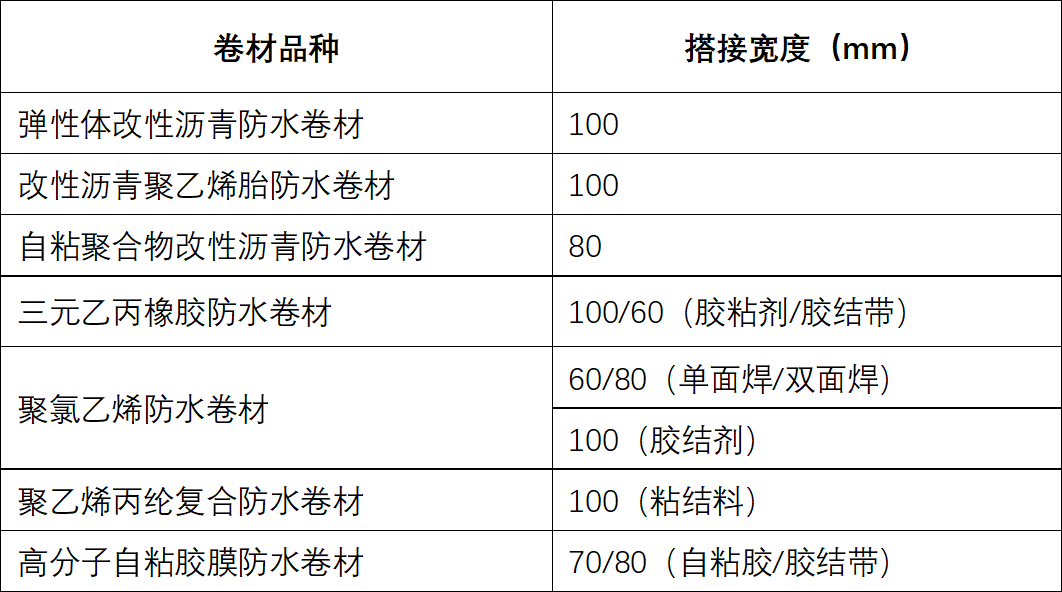

GB50208“地下防水项目质量的接受规格”:防水线圈的重叠宽度应符合下表的要求。当铺设双层卷时,上层和下层的接头和相邻的两个卷应被宽度的1/3至1/2交错,并且两个卷不应彼此垂直放置。

过程描述:

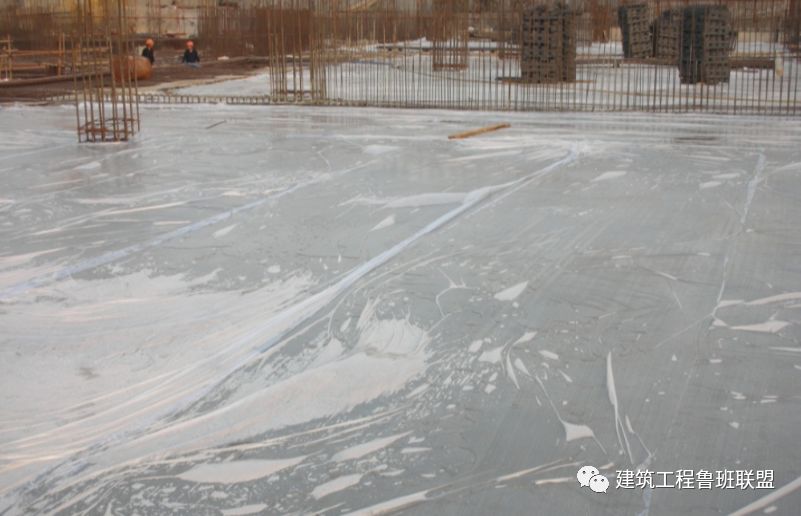

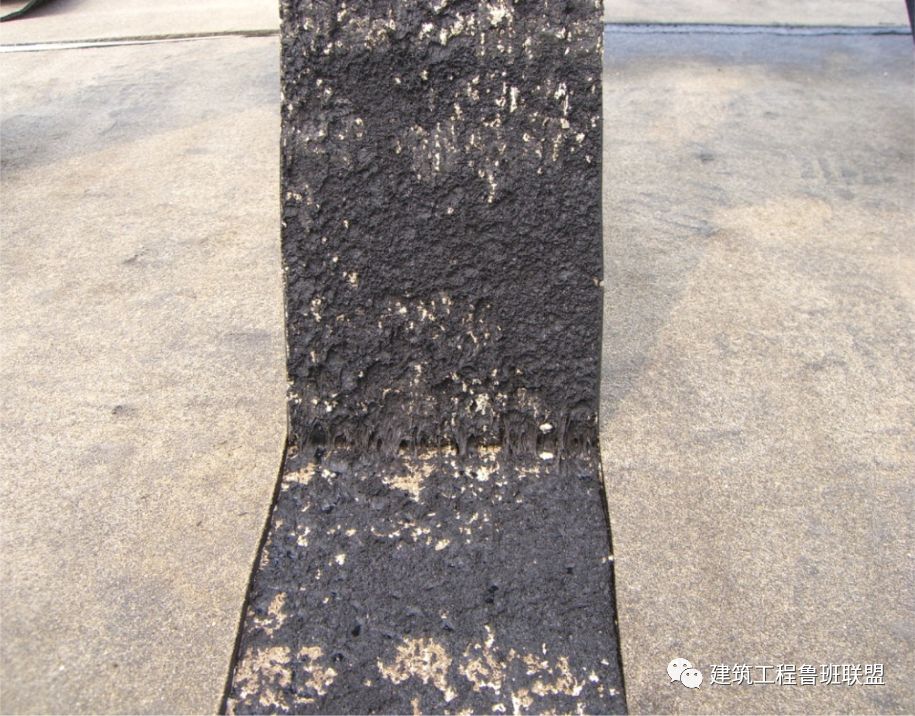

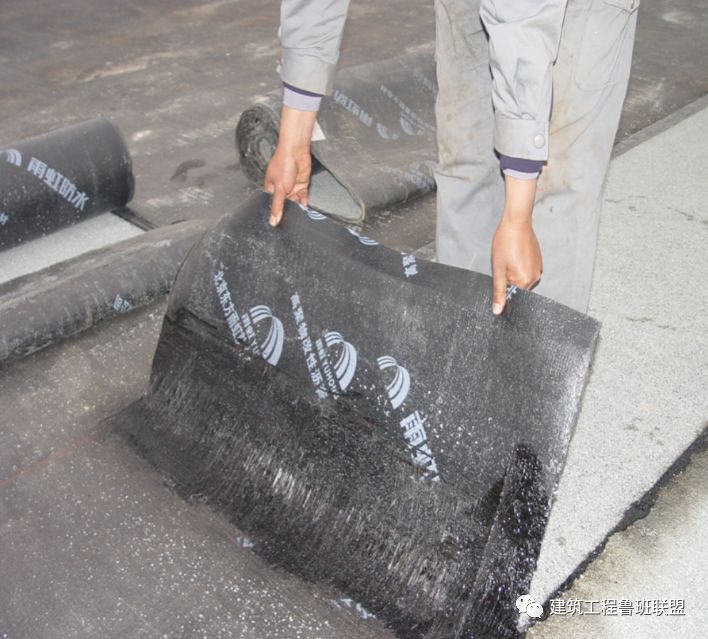

1。构造线圈时,应使用汽油鼓风机或特殊火焰喷枪直接加热基板和线圈的连接。当线圈的沥青刚刚融化时,应进行滚动铺设,并且力应均匀且无气。
2.随时注意卷材料的光滑度和重叠宽度。然后,一个人使用棉纱球等。将卷材料从中间到两侧压,排放卷材料下方的空气,然后使用刮板刮擦溢出的热熔体粘合剂,以压接头接缝接缝接缝接缝。另一个人使用压辊将滚动材料压实,使其与平坦的表面牢固地结合,没有皱纹。

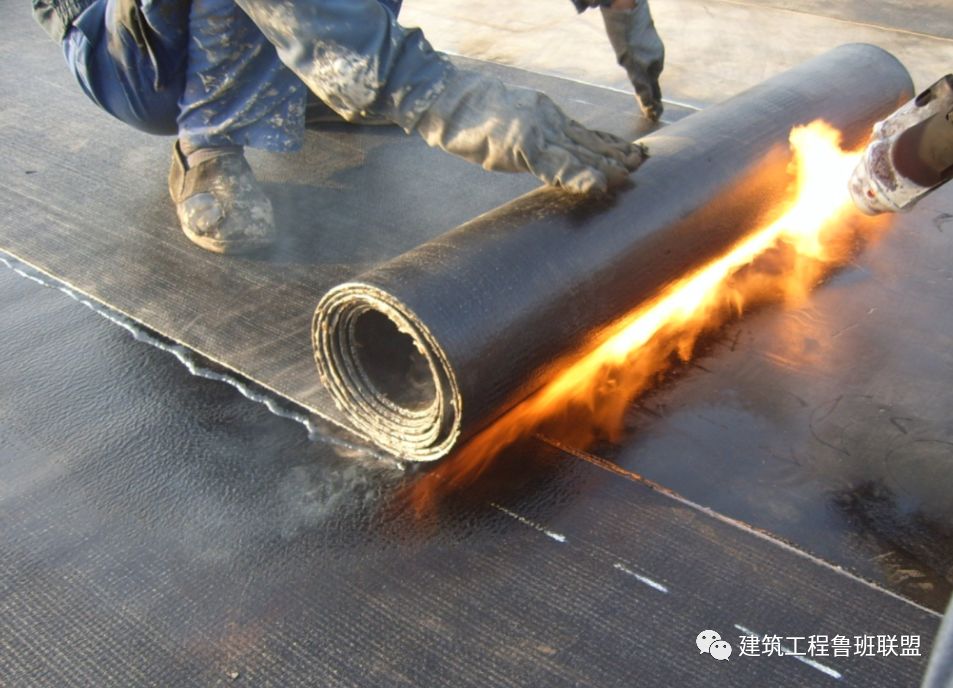

热融化建筑技术

热熔化标准:沥青浆的泄漏应占上风

现场说唱测试

基本粘结标准
GB50208“地下防水项目质量的验收规格”:防水层的平均厚度应满足设计要求,最小厚度不得小于设计厚度的90%。
检查方法:使用针测方法检查。
文章说明:原始规范不得小于设计厚度的80%至90%。建议每10点提取5分,其间距在两个点不少于2.0m之间,计算5点的平均值并报告最小值。

JS复合涂料(聚合物水泥防水涂层)
防水保护层

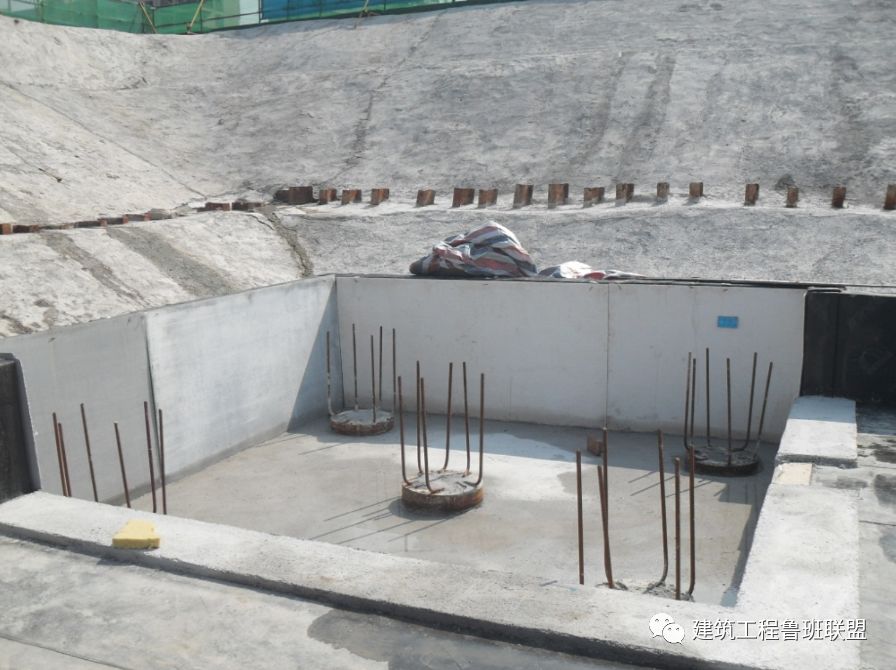

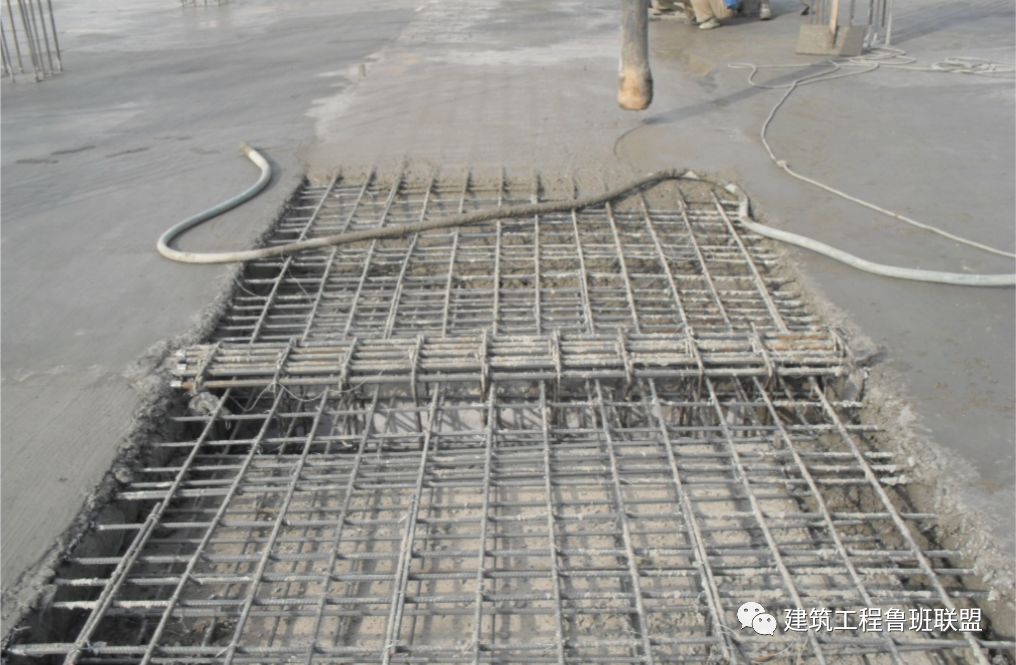

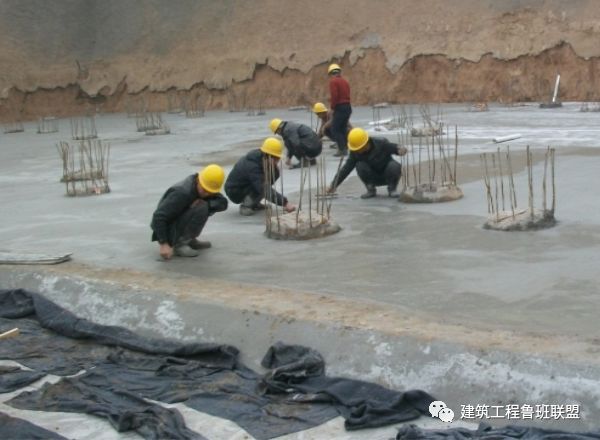

底板抗植物混凝土
GB50108“地下工程防水技术规格”:如果在运输后隔离防水混凝土混合物,则必须进行次要搅拌。当亏损后无法满足施工要求时,应添加具有原水水泥比或相同品种的除水量的水泥浆液以搅拌。严格禁止直接加水。
1。混凝土的次要振动实际上是指混凝土倒入后的适当时间。通常,振动效果是混凝土初始设置之前的1小时。
2。混凝土的次要振动具有许多优势。它不仅可以提高混凝土的强度,而且可以节省水泥量的同时确保强度,还可以增加混凝土的密度,改善抗ePage属性,并消除由于沉降而导致的混凝土造成的裂缝和细节。根据相关的实验,次级振动可以将钢筋的握力和包裹强度提高1/3,并在28D中增加强度10%至15%,从而节省了约15%的水泥消耗,同时保持强度不变。

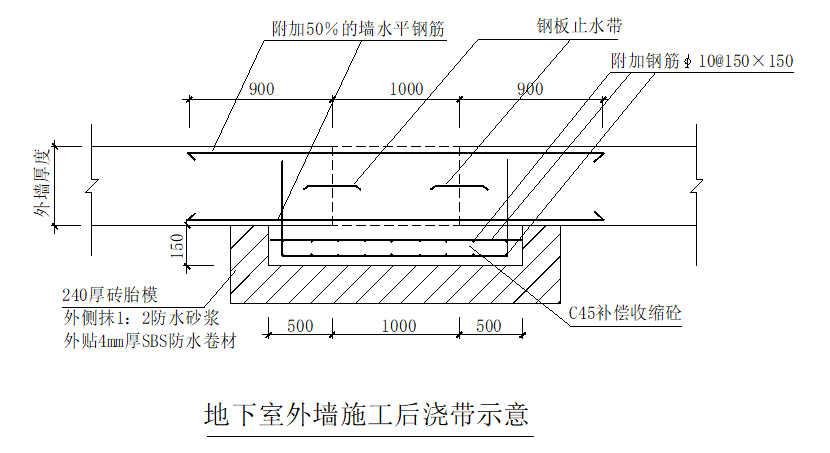

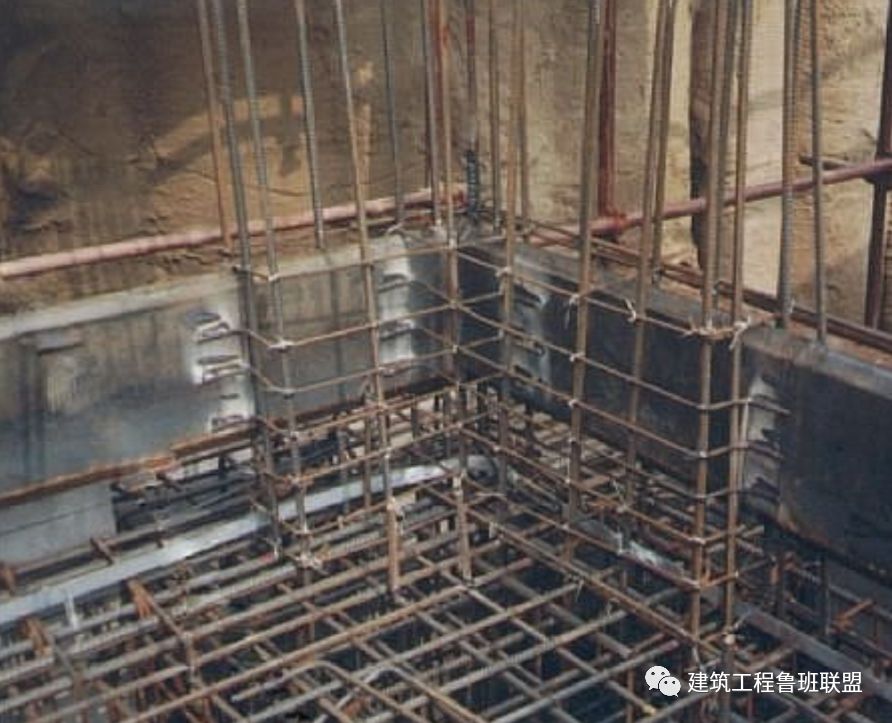

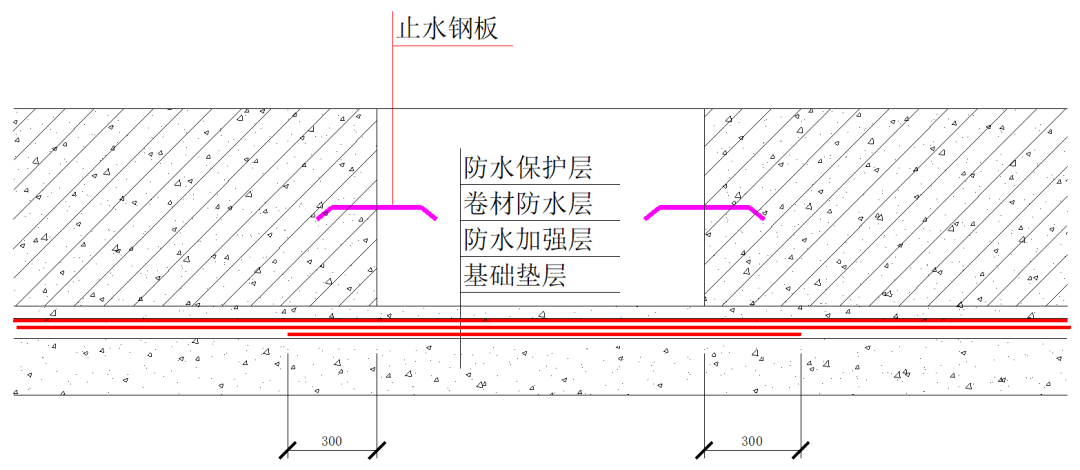

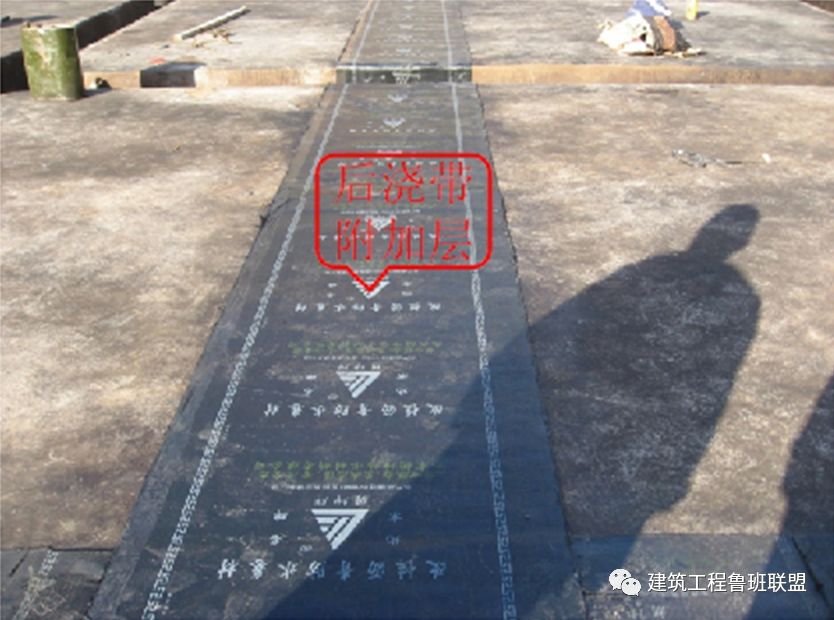

·筏后浇注皮带防水节点
对于后倒腰带和增强皮带,在靠垫层上进行了预留的沉积物凹槽或凹槽。

施工点:
1。两侧的混凝土年龄后应建造船后的条带42天。

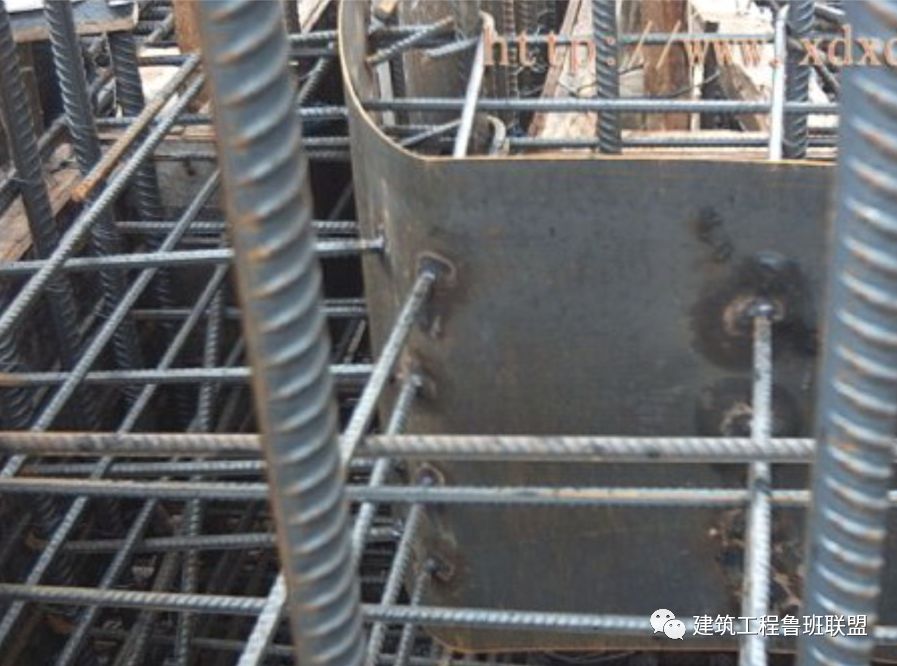

2。在后浇注胶带的中间安装水站的钢板。
3。应首先清洁浇注胶带两侧的接缝,然后应使用混凝土界面处理剂或基于水泥的可渗透结晶防水涂层。
4。船后的混凝土应一次倒入,不应留下任何施工接头;倒入后应及时保持混凝土,维护时间不应少于28天。
5。应给予地下室地板合理的维护时间和合理的维护措施(覆盖,浇水,浇水,内部冷却)。

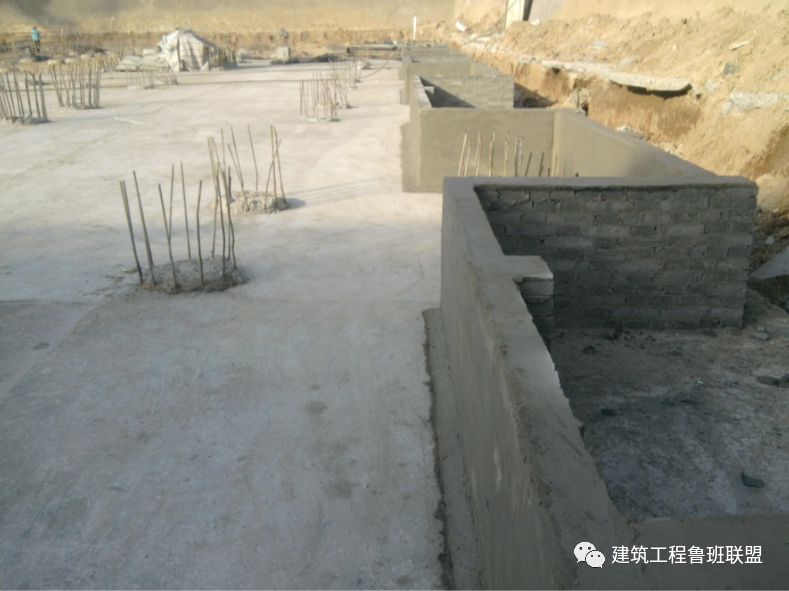

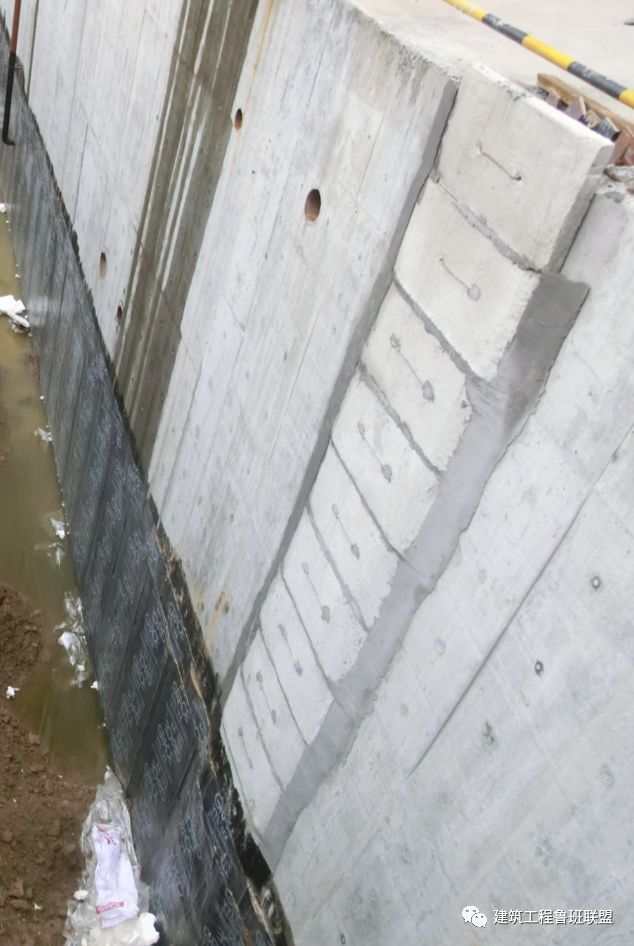

(ii)外墙防水
外墙施工程序和方法:根据墙壁结构和滚动结构的顺序,可以分为两个过程:外部粘贴方法和内部粘贴方法。
(1)外部贴纸方法:墙壁结构→防水→保护
特征:结构和防水层的质量易于检查,并且具有很强的可靠性;肥料的凹槽需要宽,建筑周期很长。
(2)内部粘附方法:垫子层,保护墙→防水层→底板和结构墙
特征:小凹槽宽度,保存模板;没有明显的损害,可靠性差,并且难以修复内部模板。当该站点很小并且无法使用外部粘附方法时使用它。

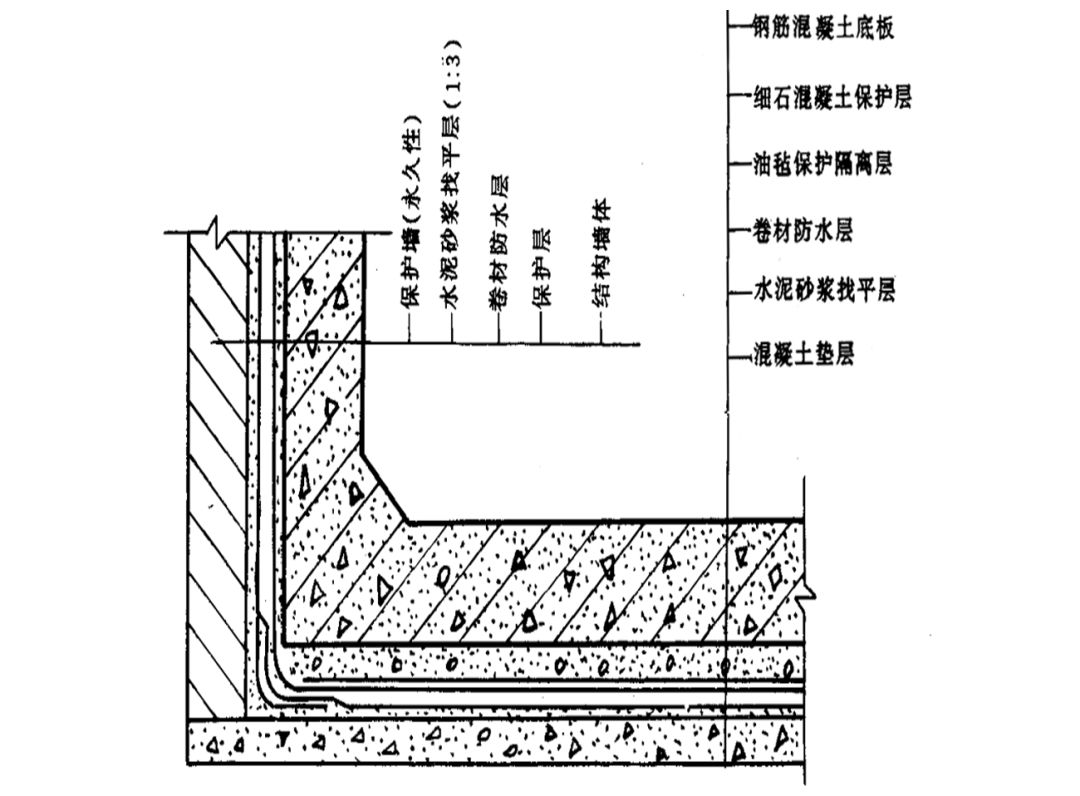

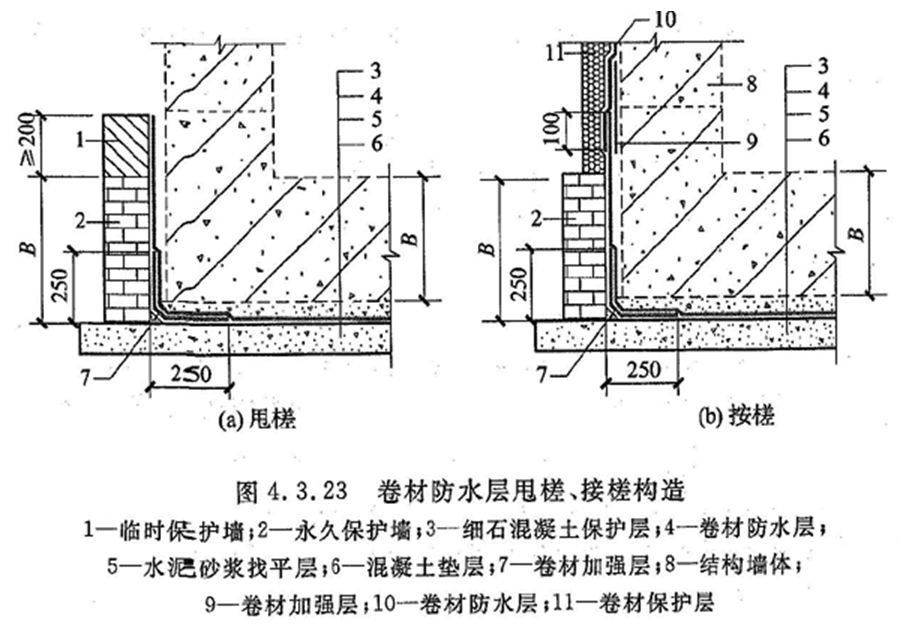

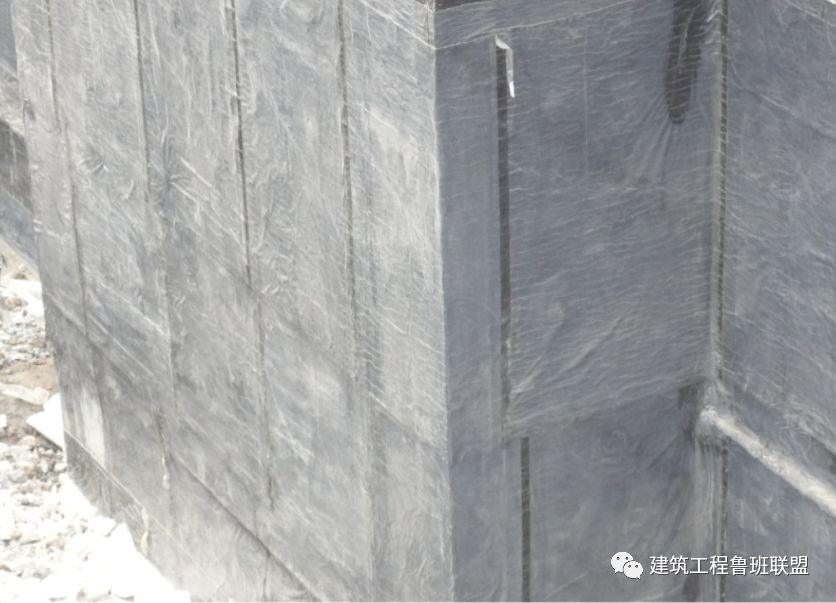

外部修补方法防水结构

内部粘性方法防水结构

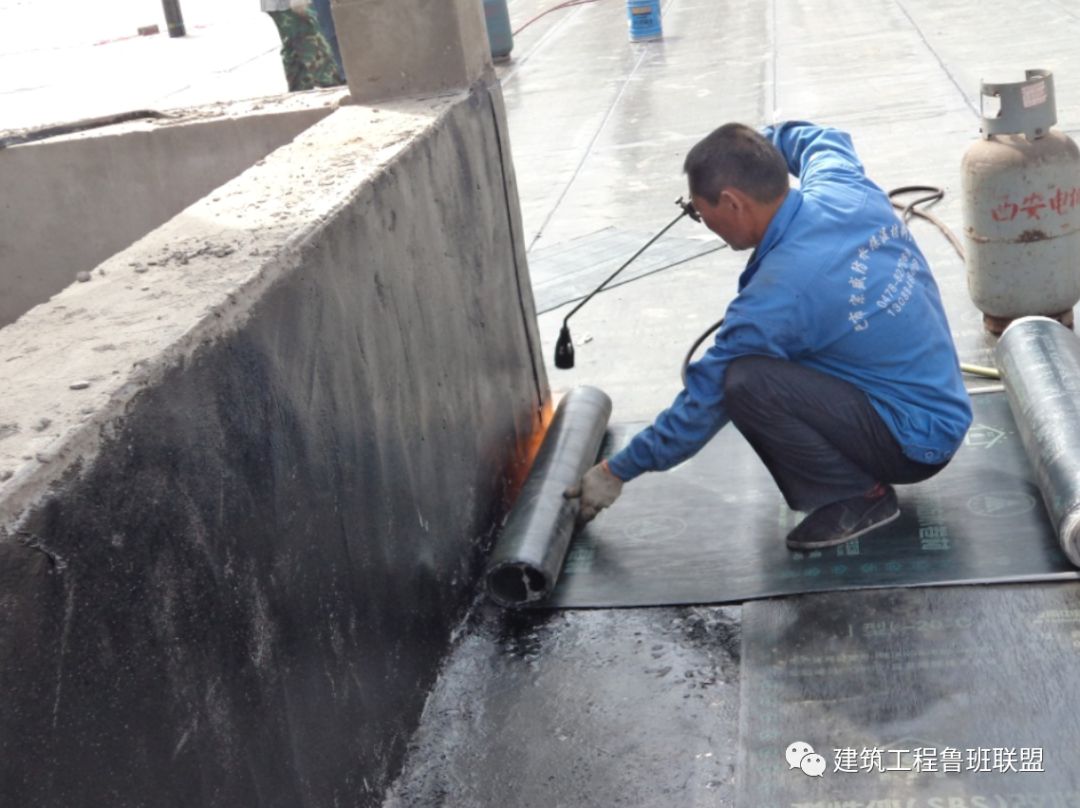

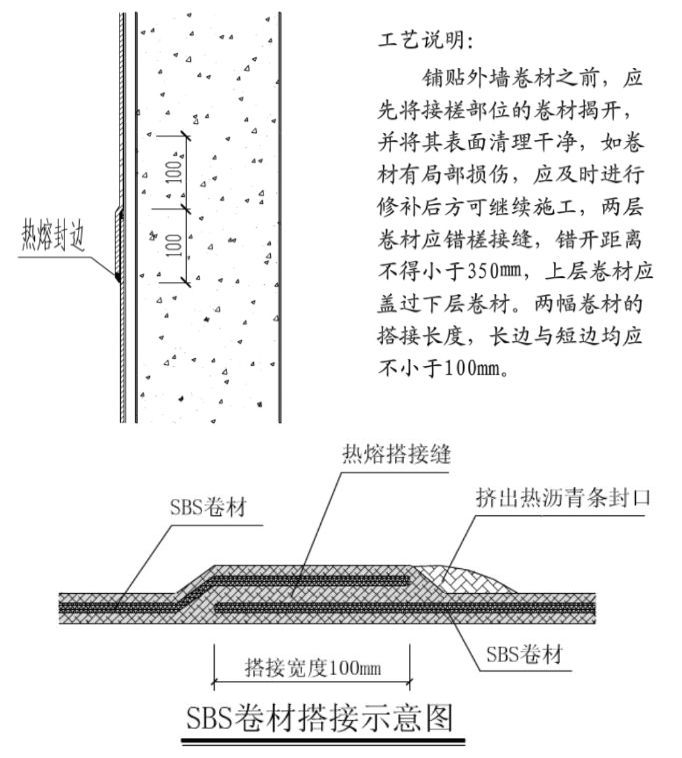

·SBS线圈防水建筑技术
灵活的施工方法:
SBS线圈防水系统的施工和安装方法包括:完整的粘附方法,条带贴法,点粘附方法,空白铺设方法等。当辅助机械固定时,系统性能会更高。地下项目的基板部分是空的,基础层对湿度没有影响,这可以极大地提高施工速度并缩短施工时间。侧壁部分是完全粘合剂的,可以实现结合刚度,柔软度,无间隙的最佳防水效果。
使用环境:
北部地区的气候干燥,温度差很大,钢筋混凝土的蒸发和干燥速度非常快,并且在现场混凝土结构中的细裂缝很常见。由于其高强度car体,SBS线圈防水系统可以有效避免由结构变形引起的防水层的“零延伸裂缝”。此外,SBS线圈也可以在-10℃构建,并且该材料仍然可以保持-50℃的防水功能。
节点处理

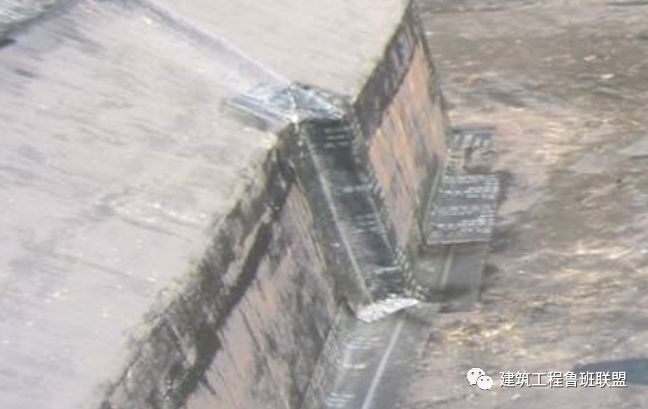

·在外面添加加固网状
地下室外墙外部外侧的钢筋混凝土保护层的厚度通常很大,很容易发生干燥的收缩裂缝,对外墙渗漏构成了隐藏的危险。因此,可以将带有设计的加固网添加到外墙的外部(请参见下图),该壁构成明显的裂纹预防效果。

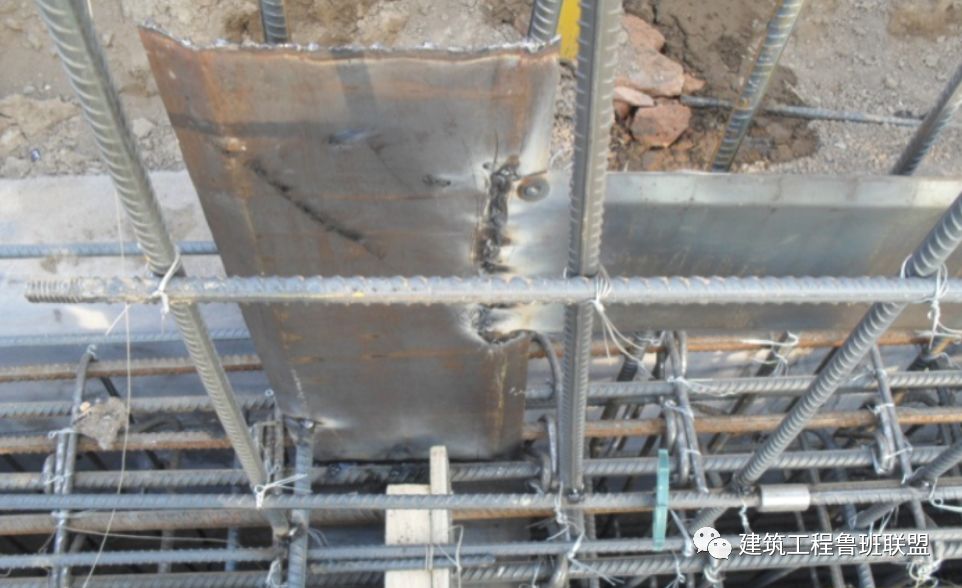

·在水站钢板(焊接)上的节点练习

注意马rup节点治疗
·水平结构关节防水节点

施工点:
1。倒入混凝土之前,应除去表面漂浮的浆液和碎屑,然后放置浆料kaiyun全站网页版登录,并应及时倒入混凝土。
2。墙的水平建筑接头应留在底板表面不少于300mm的墙上。
3。应将水挡板板处理成“ [”形状。钢筋不应被水停车板穿透。无法通过重新焊接来保证质量。对于与马rup的组件,应在此处焊接马stir,并拧紧马rup并将其弯曲超过10天。
4。水停车板的接头必须是圈焊,圈长度应≥50mm,并且必须在4个方向上焊接焊接。
注意:尝试使用钢板水站,而不是膨胀水站和橡胶水站。

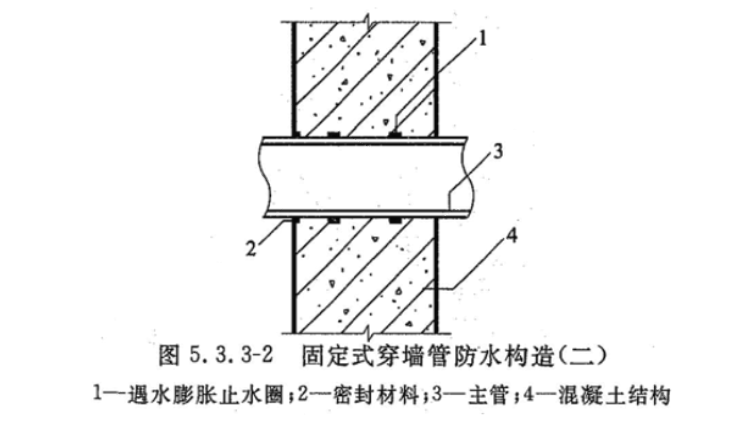

·壁管和盒子防水节点

施工点:

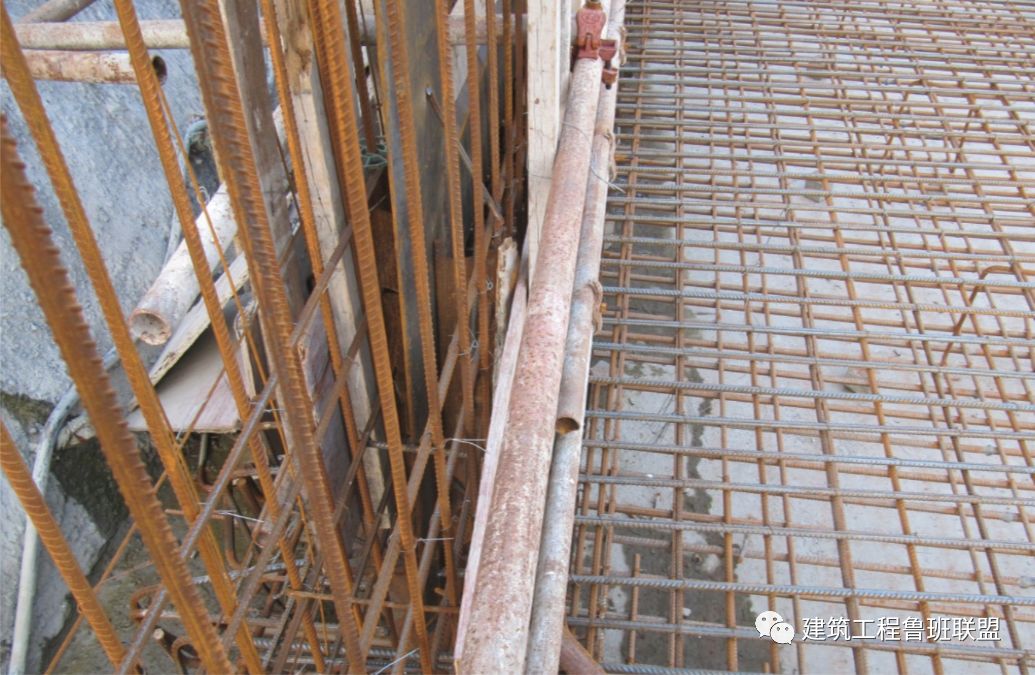

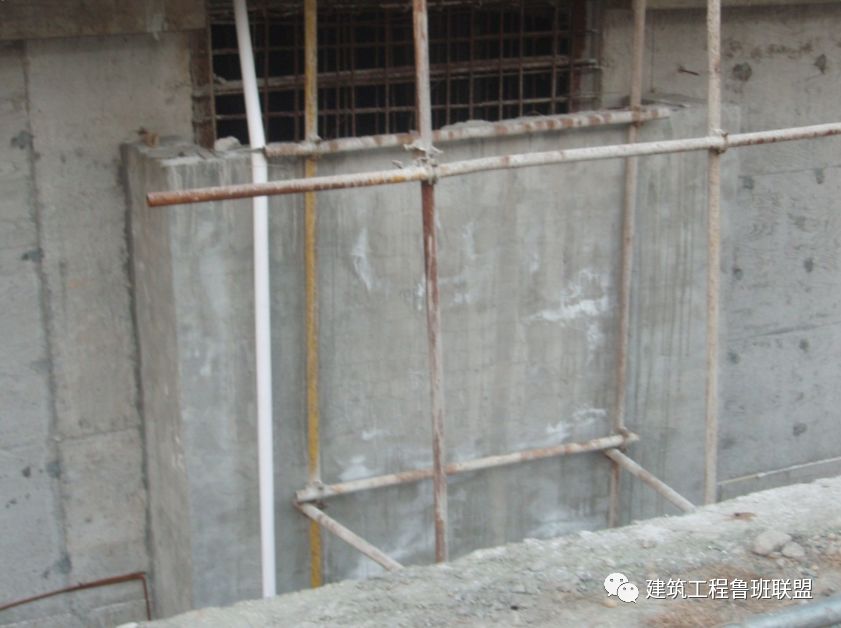

1。固定的壁管应配备焊接的水停止环或周围的水停水环,应进行抗腐蚀处理;墙壁的管道应保留在主结构水面上的凹槽,并应使用密封材料将其紧密填充。
2。应连续焊接套管型墙壁直通管的套管,水窗和机翼环,应进行抗腐蚀处理;密封材料和橡胶密封环应在壁式管道和套筒之间用于密封,并用法兰和螺栓固定。
3。相邻的壁管之间的间距应大于300mm。
GB50208“地下防水项目质量的验收规格”:变形的接头,建筑接头,船后的设置和结构的设置和结构必须满足设计要求。
文章说明:墙壁的最小施工关节应比基板表面高300mm;在倒入混凝土之前,应预先涂墙管。

水池钢板节点图
GB50108“地下工程防水技术规格”:施工关节的构建应符合以下规定:
1。在水平结构接头倒入混凝土之前,应除去表面漂浮的浆液和碎屑,然后放置干净的桨或用混凝土界面处理剂,基于水泥的可渗透性晶体防水涂层和其他材料,然后将30-50mm厚的厚1:1厚的1:1水泥砂浆和混凝土倒入时间。
2。在将混凝土倒在垂直施工接头之前,应清洁表面,然后应使用混凝土界面处理剂或基于水泥的可渗透结晶防水涂层,并应及时倒入混凝土。

施工关节凿子

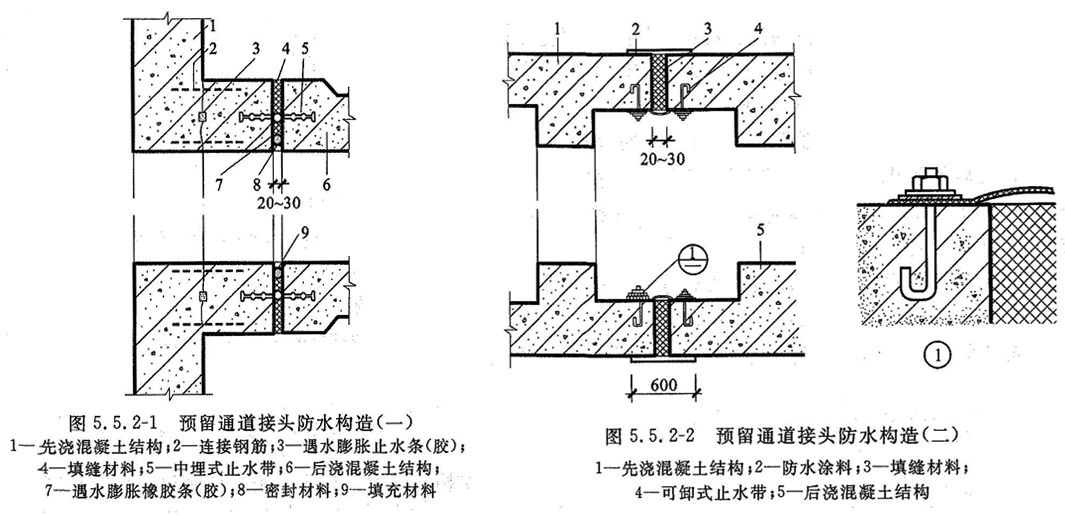

·变形的接缝防水节点
在项目中有一个“九漏”的说法:
泄漏现象1:水沿着水站的周长渗出;
泄漏现象2:水沿着水站周围的不透明混凝土渗出。

施工点:
1。当使用上面的图5.5.2-1的防水结构之前,在构造关节混凝土之前,应首先将浇筑混凝土的表面凿出以暴露钢筋或预内部钢筋连接器钢板,然后将焊缝或与钢条与混凝土中的钢棒连接起来,然后再倒入。
2。预留通道接头的最大沉降差不得大于30mm。
基层加工
在施工之前,应如上所述检查和接受防水层,相关团队应恢复并根据要求进行纠正。
清洁并去除基本层上的浮动灰,炉渣,碎屑和积水以满足施工状况。
清洁基础层后,使用聚合物水泥砂浆平滑裂纹,孔和其他基础层的缺陷来清理裂缝;基础层的水分含量满足要求。

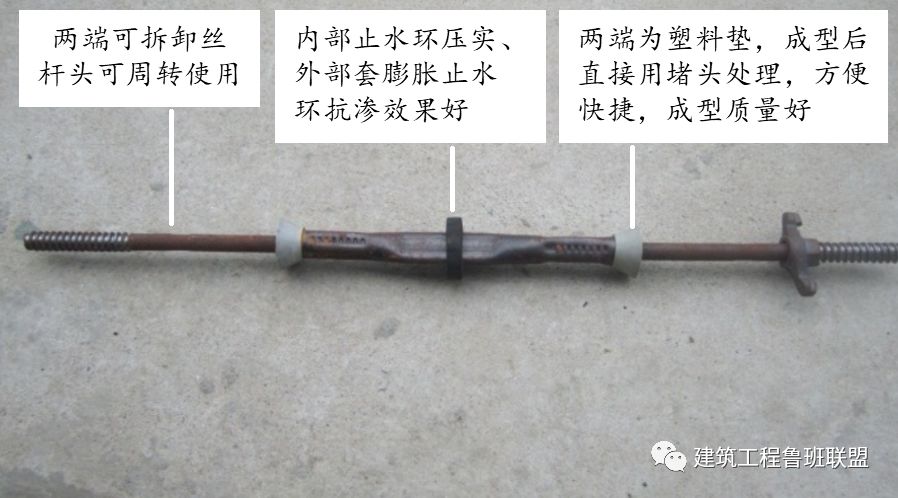

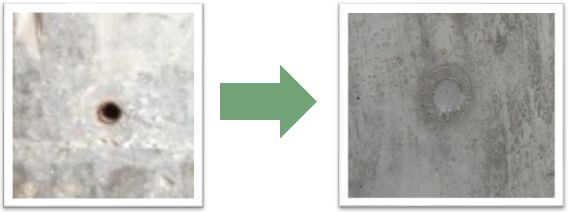

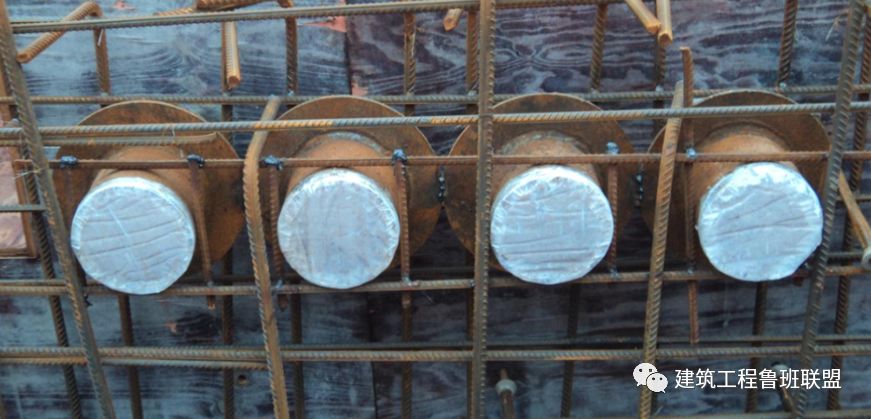

·防水螺丝处理节点

施工点:

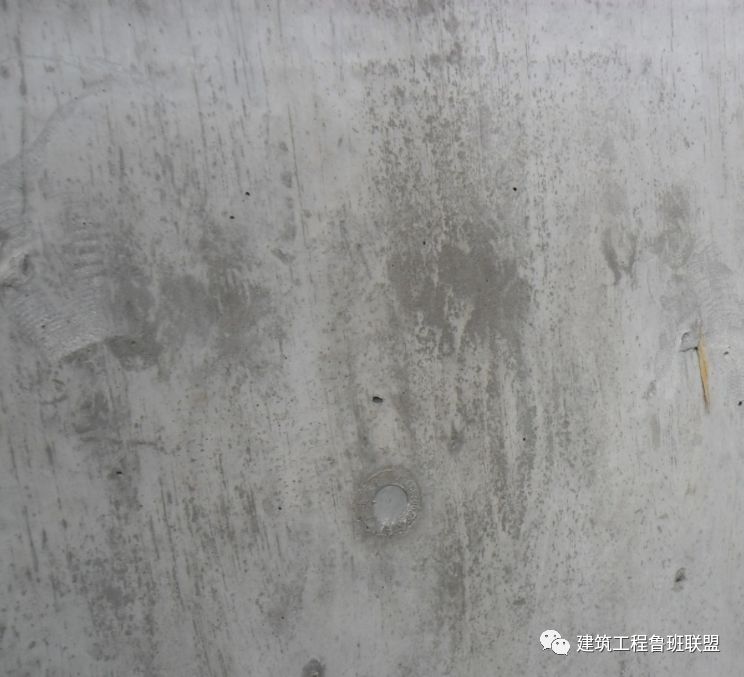

1。凿子拿出20毫米深的小号或提前用小木块保留它。
2。刷抗腐蚀油漆。
·新的水停止螺丝处理节点

刷子层处理剂
1。在应用或喷洒基础层处理剂之前,请检查水平层的质量和干燥性并清洁。
2。使用铲子去除基础层表面上的突起,砂浆凸起和其他异物等异物,并使用扫帚和刷子清洁基层表面上的灰尘和碎屑,尤其是节点。
3。应用基础层处理剂后,应在同一天放置防水层,但也应根据情况灵活确定。如果雨季和建筑周期很紧,则可以在放置卷材料之前先应用所有基础处理剂,这可以防止雨水渗入水平层,并且在干燥基础治疗剂后,表面水分蒸发得更快。通常,它必须干燥超过4小时,然后才能进行下一个过程。

防水卷糊
1。防水加固层必须放置在需要添加其他层的部分,建筑接头,变形接头,船后带云开·全站体育app登录,墙壁直线管道和其他部件。根据项目的实际情况,您可以先做或以后进行。
2。外墙铺设是从底部到顶部铺设的。铺设时,三个人将彼此合作;卷材料将扩展,基线对齐以尝试铺设。

GB50108“地下工程防水的技术规格”:使用外部抗调味方法铺设胶卷材料的防水层时,应遵守以下规定:
临时的保护壁应使用石灰砂浆建造,内表面应为平稳层。
当混凝土结构完成时,放置立面卷时,应首先发现关节的卷层,并应清洁表面。如果卷被当地损坏,则应及时进行维修;卷接头的重叠长度,被改性的沥青卷的聚合物应为150mm,合成聚合物卷应为100mm;当使用两层卷时,卷应设置为交错的接头,并且上卷应覆盖下部卷。下图显示了滚动材料的防水层的结构。

·线圈防水层边缘密封(1)

过程描述:

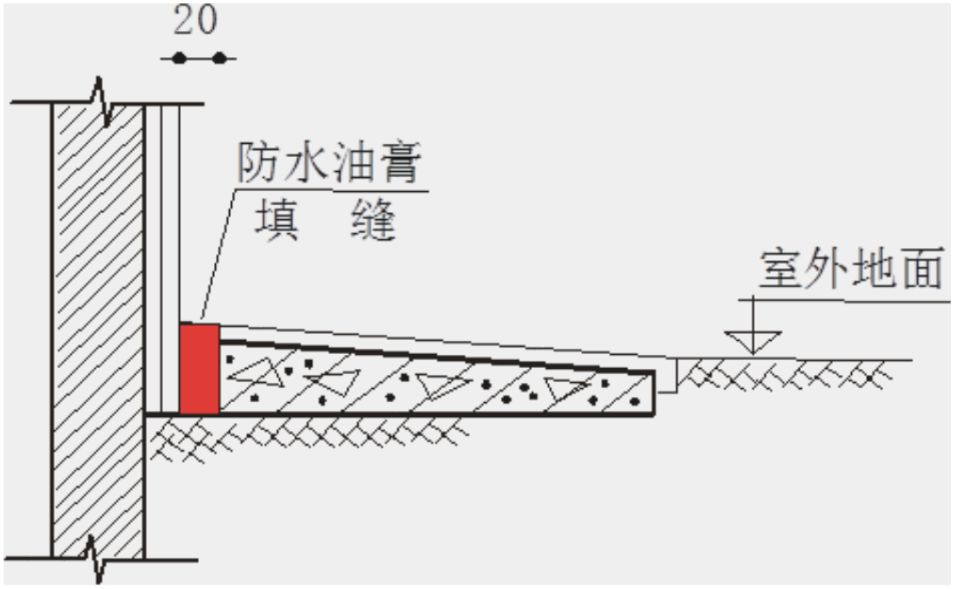

防水闭合位置设置为室外水分散水的下方150mm。倒入墙混凝土时,应保留凹槽。防水的末端首先用3mm×25mm的固定,金属条和钢制指甲(间距为500mm,然后用密封糊密封)。
·线圈防水层边缘密封(2)

过程描述:
防水闭合位置设置为室外水分散水的150毫米。倒墙混凝土时应保留凹槽。构造防水卷时,应将防水卷的末端按在凹槽中。建造室外水分散水后,凹槽和水分分散的水以及外壁之间的间隙应用密封糊拧紧。

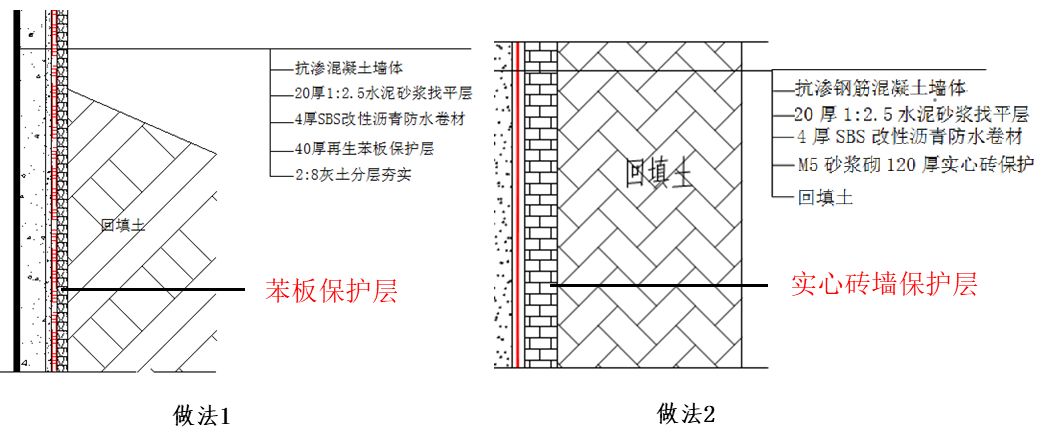

苯乙烯保护墙(或120砖墙)

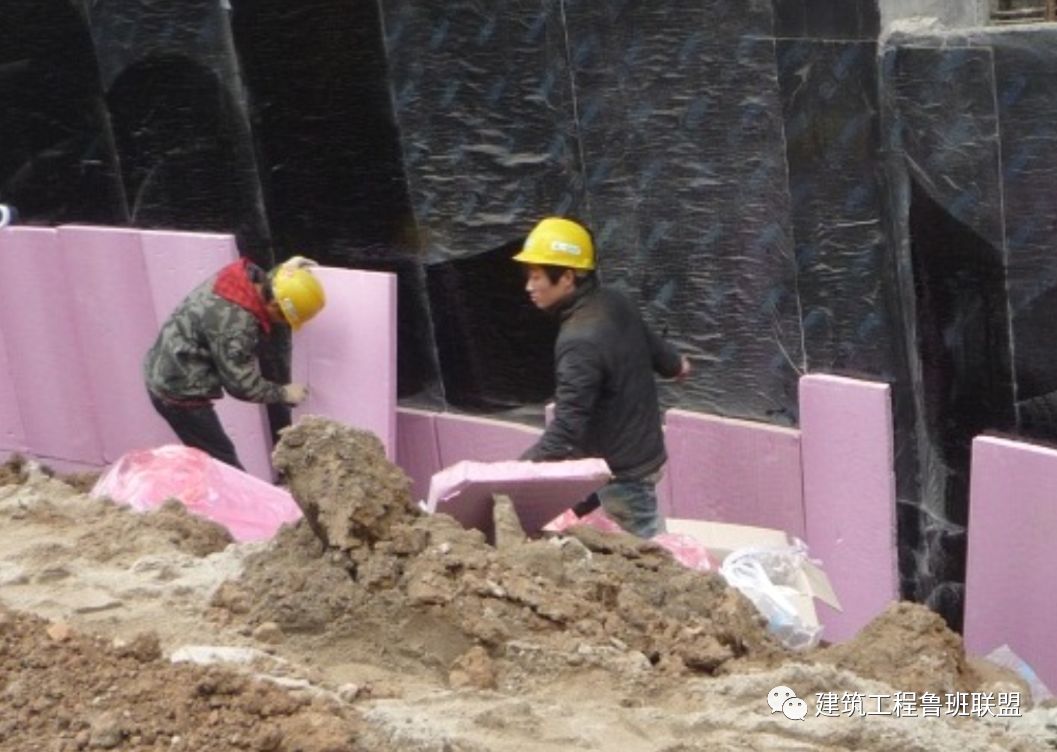

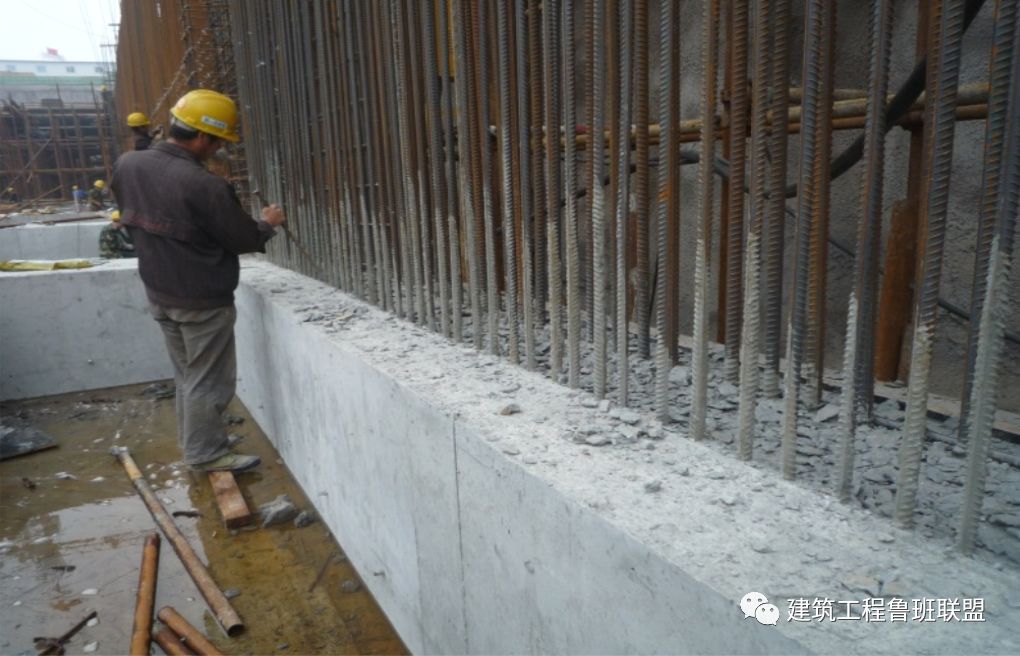

外墙防水聚苯乙烯板的保护层的安装要求:牢固粘合并全面覆盖,安装高度应比回填饰面表面高1-2米。

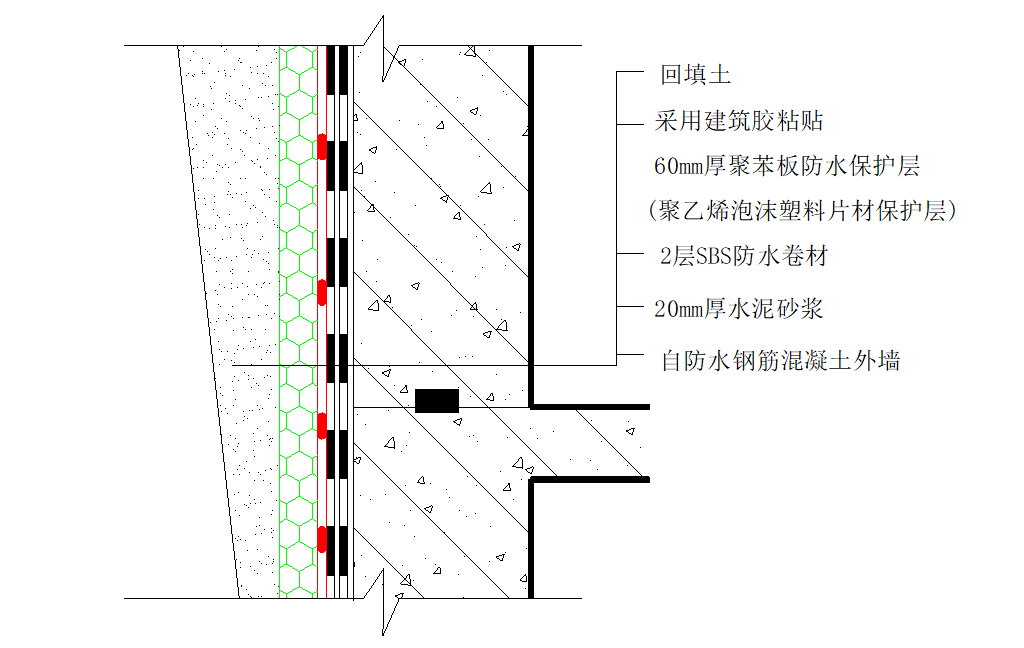

·地下室外墙苯乙烯保护节点

回填土壤分层压实

·外墙以倾倒带的背景封闭
外墙后倾式浇注条密封,并施加了圆角。外墙可以提前铺设和回填。

地下室剪力壁的后倒式带是一个浓缩的区域,很可能会在新旧混凝土的接触表面上引起裂缝。这是漏水的高气积。如果剪切壁变厚,请参见下图,其具有更好的抗裂孔效果。

砖挡土墙
(iii)顶板防水

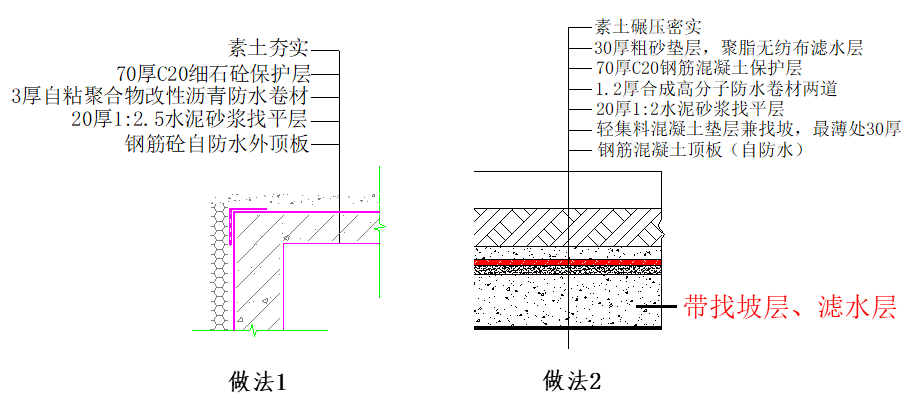

地下室屋顶面板表面和维护

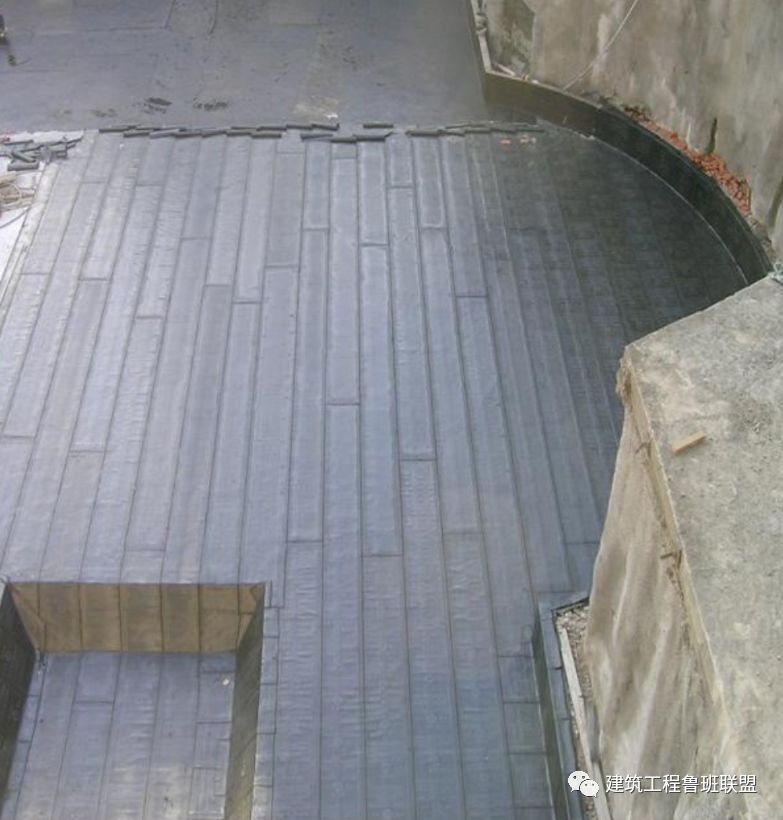

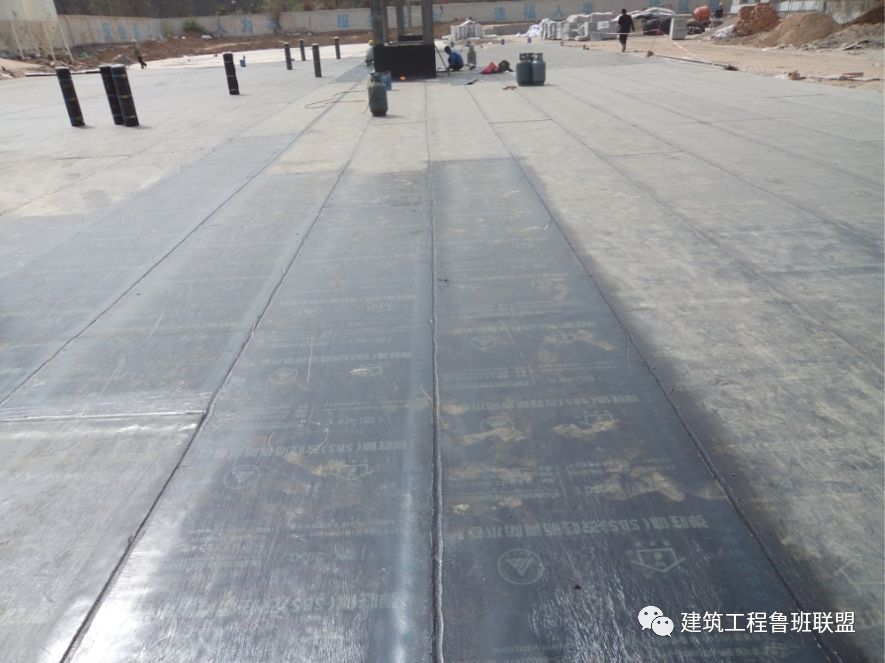

滚动铺设

防水额外层

顶板保护层

·防水节点,例如照明露台

1。线圈材料的手关闭头易于使用金属条来按压压力,并且凹槽密封材料被阻塞。在根直径的500mm范围内,水平层应用圆形桌子绘制,高度不少于30mm;并保留20mm*20mm的凹槽,以便在嵌入之前密封材料紧绷。
2。阴角应将其变成r = 100mm的弧形。

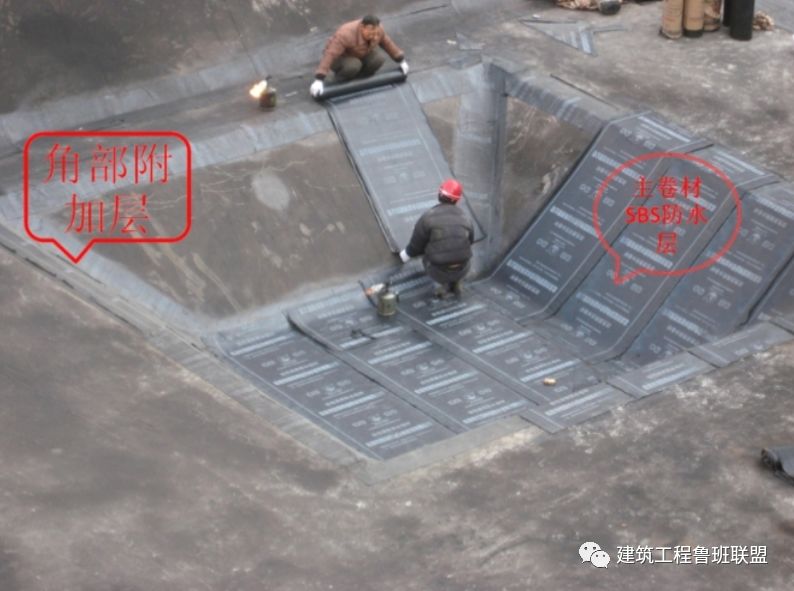

3。根据需要,将线圈材料的额外防水层应用于构造接头,阴和阳角,所有角落以及平坦立面的交界处。
4。如果未将施工密封糊剂应用于压条带和防水线圈的关节,则很容易在很长一段时间内在防水线圈的边缘引起开口开yun体育app官网网页登录入口,从而导致泄漏。
·屋顶上的临时道路加固节点

1。必须计算屋顶面板的装载位置(临时道路,码等)。
2。解决方案:提前加深设计,增加加固;选择消防道;返回顶部。

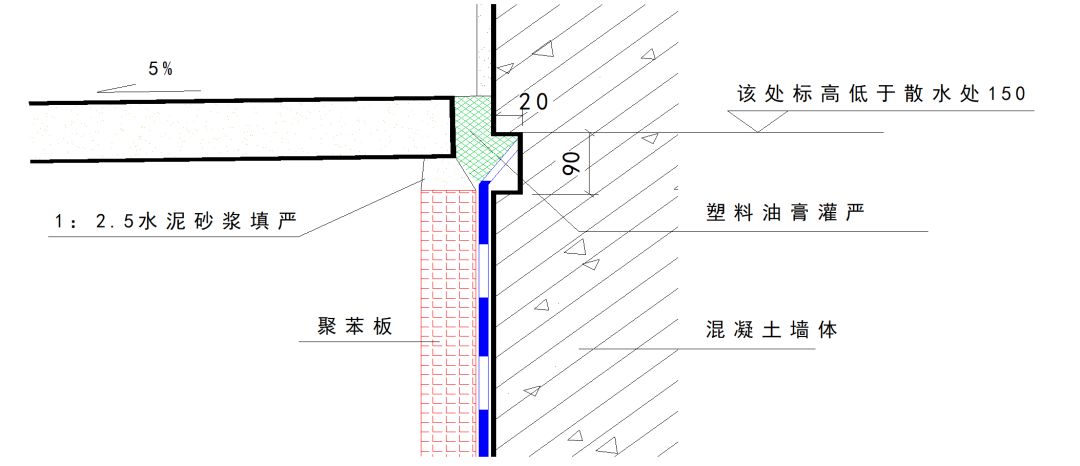

·水分散节点

1。散落的斜率,台阶和开放式凹槽本身应根据长度≤6m留下沉降接头(总长度均匀分配)。
2。外壁的阴和阳角处的固定间隙为450角。
3。在散落的坡度和台阶的交界处留下一个定居点。
