开yun体育app官网网页登录入口 木模板支设及支撑体系施工工艺标准

发布于:25-03-08 播放次数:

1。计划准备

1。通过安全软件进行危害分析,以确定模型补贴的系统是否属于大规模危险项目(勃起高度为8M或更多;勃起跨度为18m或更多;总施工负载15KN/m或更多;集中式线负载20KN/m或更多)。

2。根据现场情况和安全软件计算,选择模具支持系统所需的材料和规格,并确定相关数据,例如极间距,主要和次要龙骨间距,并根据材料选择,相关数据和技术要求以及审查和审查和批准准备计划。

3.根据批准的计划准备技术简报,以反映技术要求和相关参数(上极间距,初级和次要龙骨间距,梁侧加固方法,壁螺纹间距,剪刀支架设置等),并为管理和劳动人员提供简报。

2。材料要求

1。48*48平方管:用于辅助龙骨,用于框架柱,墙壁,梁和板。

注意:为了确保施工安全性,除了建筑物的底楼(例如住宅工程地下室的底层)外,使用木制正方形代替方形管道来加固。

2。48*70木广场:进入现场后,在三个侧进行刨光(进入现场后两端都绘制了木广场,并且严格禁止团队私下切割),拐角处的木头正方形为48*48。

3。模板:1220*2400mm和1830*915mm(模板模型是根据施工计划布局确定的,并且严格禁止由分包团队私下切割)。

4.钢管:建议使用直径∮48.3mm的钢管和壁厚,并具有1.5m,2.0m,2.5m开yun体育app官网网页登录入口,2.5m,3.5m,4.0m,6.0m,6.0m和其他规格等规格。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

3。成型过程要求

注意:在建造木制模板之前,技术人员仍然需要发送门和窗户堆栈或横梁下悬挂尺寸图,这些图需要一次向劳动团队形成结构。较低悬挂的门,窗户和梁的标准需要一次:≤250mm的隔板墙与混凝土墙或圆柱连接的隔墙应与混凝土墙或柱相同倒入混凝土墙或圆柱,而较低的悬挂高度降低了≤250mm。至于门和窗户,请参阅铝制模板建筑技术章节的第4节。

1。梁底,横梁爆炸,剪切壁和柱形模板根据绘图尺寸在木工处理区域中心配置,并用圆盘锯切割。不允许在地板上用无牙锯切割。

2。墙壁和柱模板在加工位置钻孔,并带有均匀的弹性线。每个模板都用前后标记。当柱壁模板配备模板时,横截面高度H =层高度 - 混凝土平板厚度 - 保留(10-15mm)。

3。准备模板后,将其堆叠在木工成品堆叠区域中,并提起到地板进行装配操作。提起成品木工产品时使用特殊的提升工具。严格禁止违规。

钢模板钢支撑_钢模板支撑架_钢模板支撑体系

4。柱模具配置需要使用压力覆盖的类型,该类型是根据图形尺寸对称配置的,另一侧是根据图形尺寸 +两端的模板厚度。柱模具顶部和梁末端之间的接触点有一个浆液正方形,以防止泄漏,同时防止梁头沉没并固定梁的底部位置。

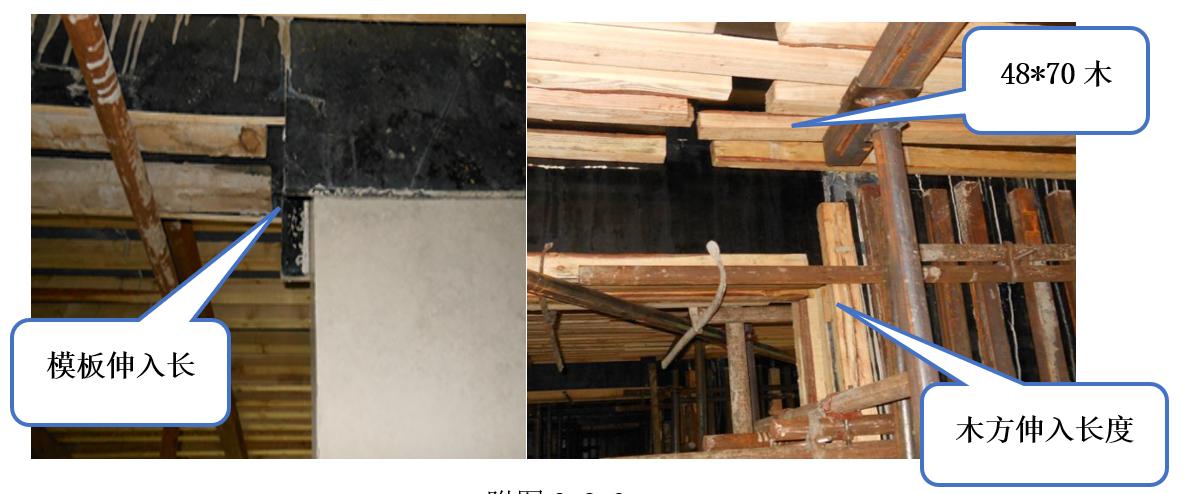

5。上部木制正方形不得与框架柱和剪切壁断开与梁相同的位置。每一侧都超过壁柱模具的边缘,不得小于300mm。设置长度,圆柱和剪切壁木正方形延伸至梁上木正方形的下部。

钢模板支撑架_钢模板钢支撑_钢模板支撑体系

6。在剪切壁和梁之间的连接下,剪切壁模板延伸到梁上,或梁以不少于50mm的速度延伸到剪切壁中。

7。剪切壁的末端与横梁爆炸之间的连接与48×70木制正方形排列。剪墙顶部的阴道角与横梁爆炸之间的连接不少于300mm。

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

4。支持系统勃起要求

1。根据施工控制线,将垫板(用于混凝土表面)或梁和墙柱边缘300mm的机架板(回填土壤表面)放置。

2。根据主龙骨布局图确定垂直极的位置。垂直两极之间的间距为900mm-1200mm(根据特殊施工计划确定特定间距)。垂直极距离横梁或柱边缘的300mm不得超过300mm(当有剪切壁时,距剪切壁的末端不得超过300mm)。禁止将顶线安装在垂直杆的底部。顶线在顶线上使用,并且顶部线不得超过300mm。

3。在建造脚手架之前,技术人员根据房间的大小绘制了垂直杆的特殊示例图片。

钢模板钢支撑_钢模板支撑体系_钢模板支撑架

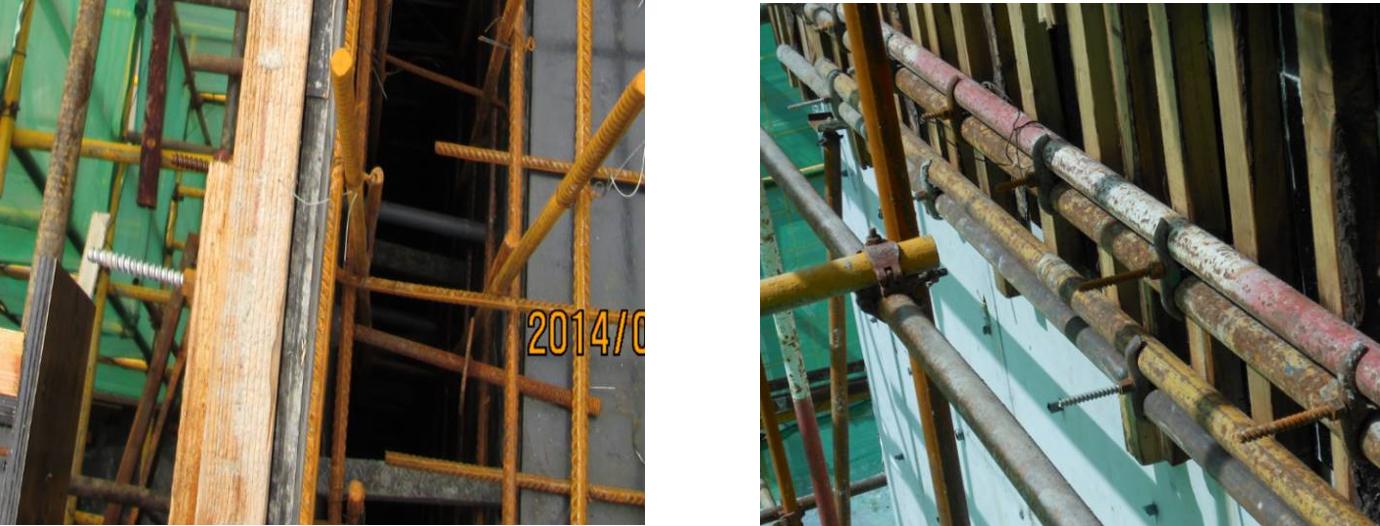

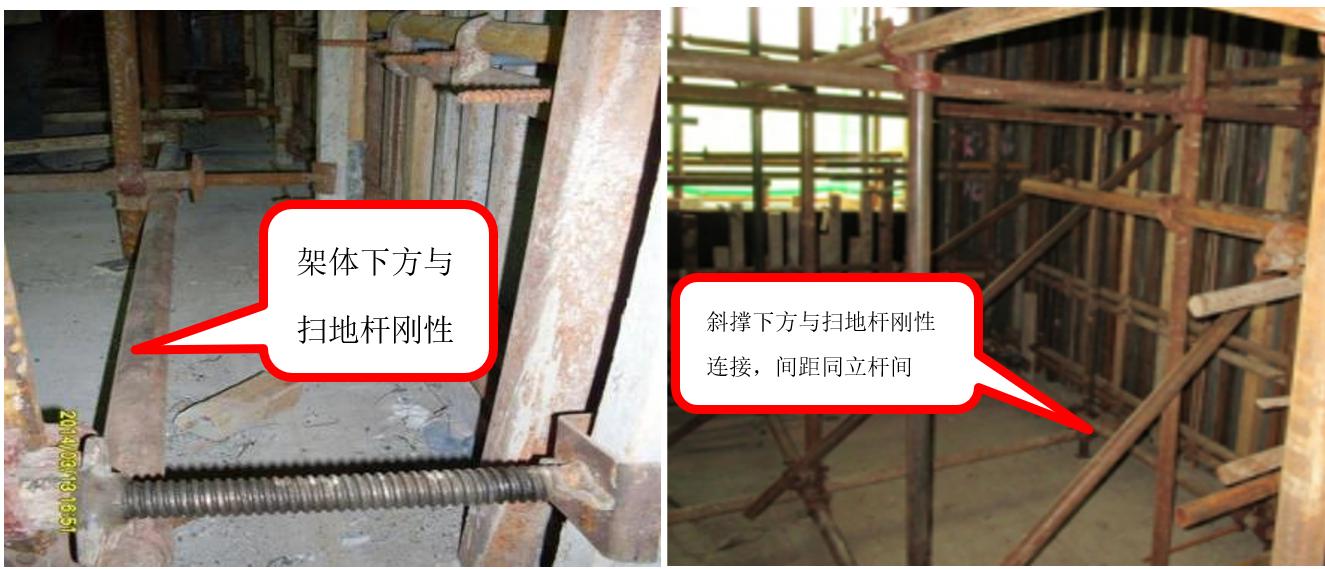

4。铺设垂直和水平扫射杆时,必须垂直,水平连接扫杆并连接。地面的高度不得超过200mm(车轮扣不超过550mm),并且自由端(扫向顶线的上端的扫杆不得超过500mm(车轮扣不超过650mm)。

5。在地面上方1.95米处建立大型垂直和水平的横杆,垂直和垂直扫地杆的垂直偏差不得超过10mm。

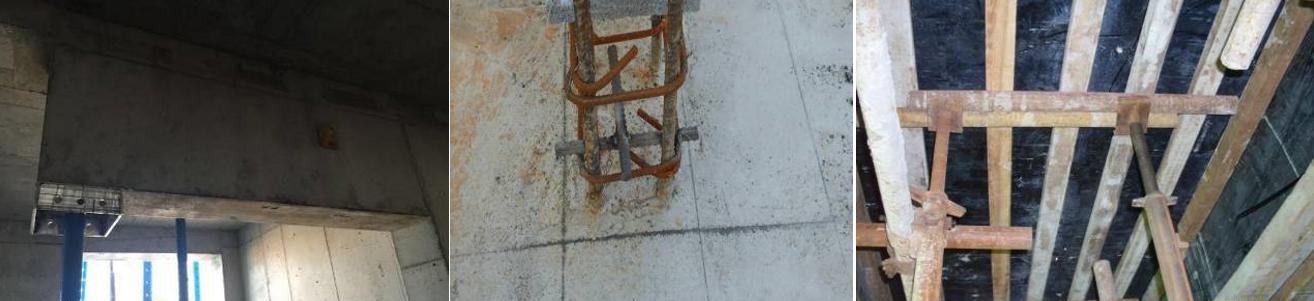

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

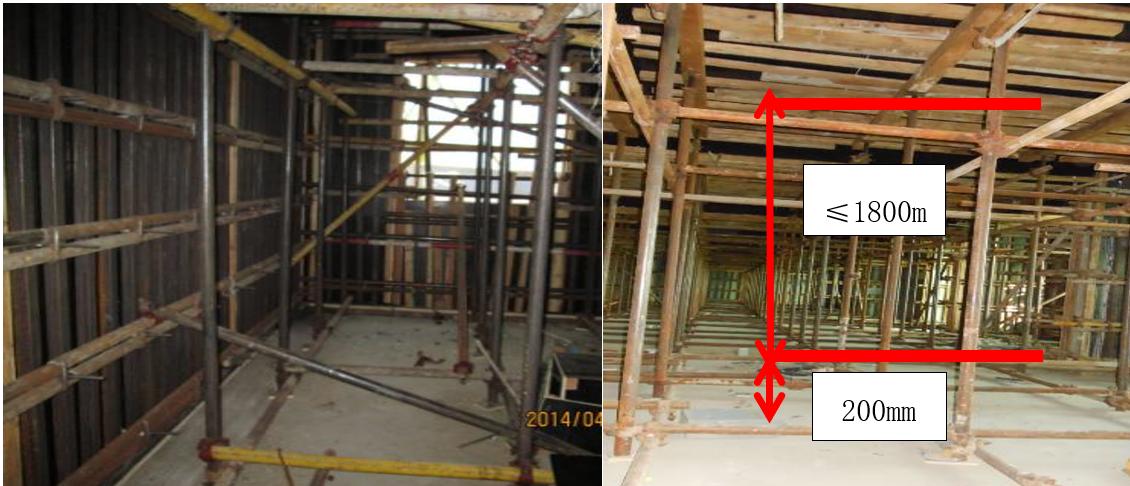

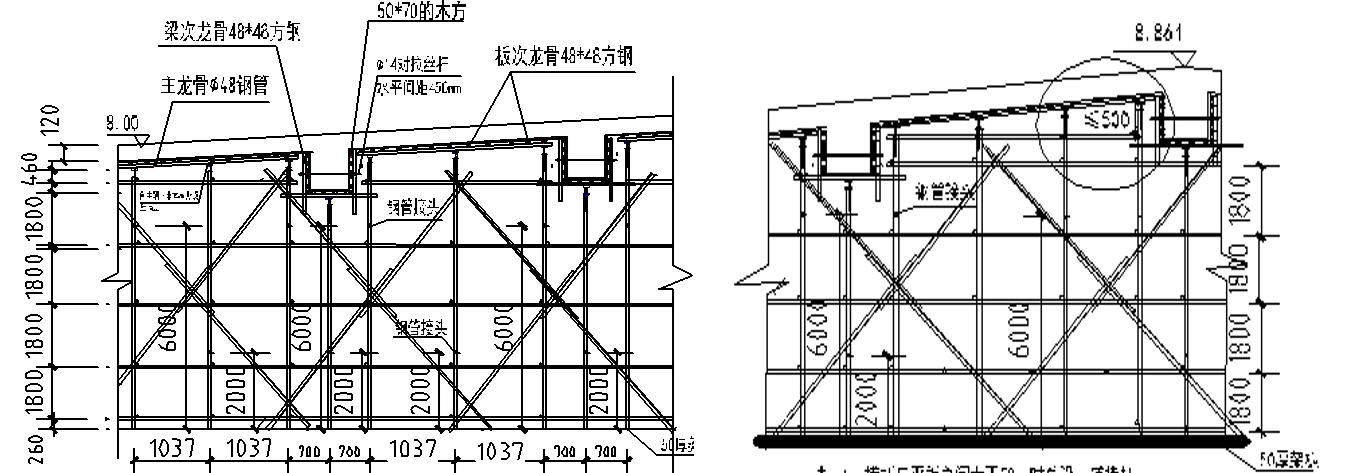

6。商业建筑和办公楼的地板高度≤45m,总共设立了2个步骤;工业工厂等,地板高度> 450万,根据特定高度,步骤不应大于180万;住宅项目的地板高度为2.7-290万,总共设置了2个步骤。如伴随的数字(带图2.2.5)所示)

7。当层高度大于5m时,应从底部到顶部连续提供垂直剪刀,宽度应为5m-8m。

8。在设置框架之前,应绘制特殊的框架布局外墙,自由端的高度不超过500mm(车轮扣不超过650mm)。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

钢模板钢支撑_钢模板支撑架_钢模板支撑体系

9。滚动式脚手架加固

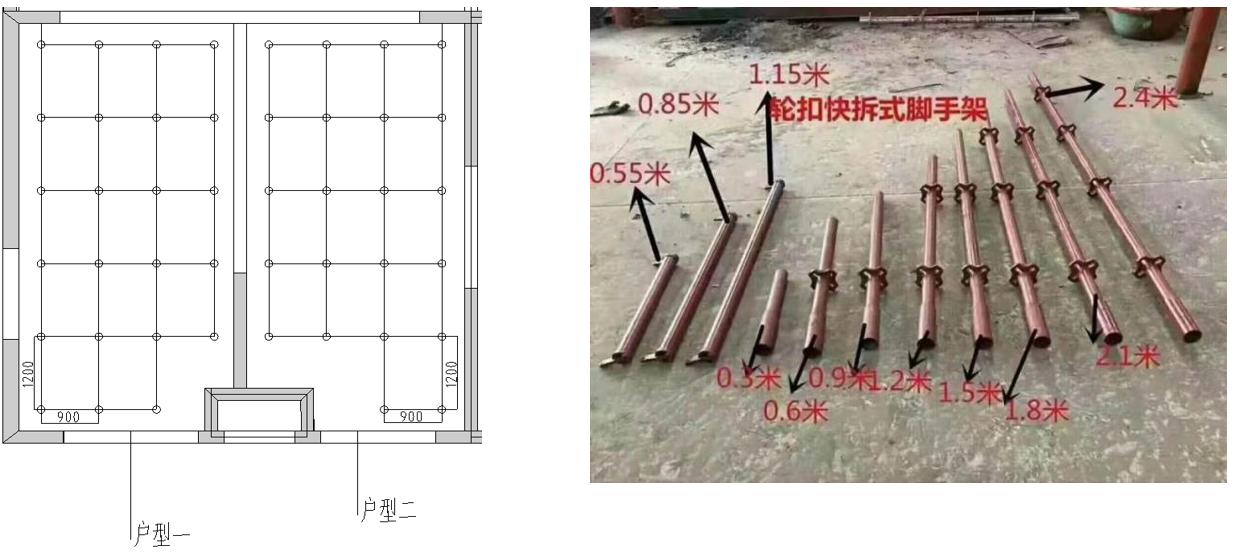

1)轮子脚手架首先根据地板高度(地板高度 - 地板厚度 - 主龙骨和次级龙骨 - 顶部线高度)确定杆的高度

例如:4.5米高的高度-0.1-0.1-0.2 = 4.1米

2)根据室内隔板墙设计布局图计算横杆大小

钢模板支撑架_钢模板钢支撑_钢模板支撑体系

钢模板钢支撑_钢模板支撑体系_钢模板支撑架

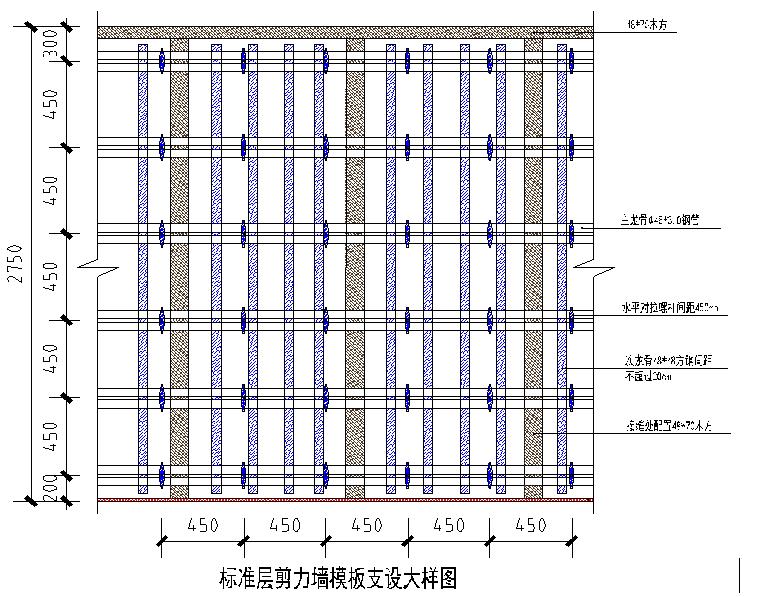

安装要求与普通内壁脚手架的要求相同(例如垂直杆间距,扫地杆,水平杆,自由端高度等)

3)在支撑轮扣脚手架时,地面应平坦,相邻地面之间存在高度差。如果高度很小,则垫板应平坦。较大时,应分别设置相邻帧。应该连接普通的钢管紧固件,并应添加剪刀以穿透和其他部件以形成整体,以确保框架的稳定性。

4)横梁底杆通常与轮扣框架的横杆高度不一致,并且梁底杆需要与普通的脚手架和车轮扣脚手架混合。楼梯零件,外围梁,悬臂组件等。需要与轮扣脚手架和普通脚手架混合。

5。模板支持技术要求

1。根据衬里设置的结构1M高程控制线,将梁底杆发送到垂直杆。梁端两侧的高程控制线必须通过垂直钢管向上传输,并且中束底杆通过梁端的控制线调节。

2。根据施工控制线倾斜光束的底部。梁的底部形成固定在梁底部的水平杆上,并带有80mm钢指甲。光束的两端都是牢固,牢固地固定的。梁的底部必须通过悬挂线来纠正。

3。当框架梁HW≤400mm的网络的横截面高度时,逐步间距小于300mm;当光束HW≥550mm的网的横截面高度时,添加了降低的降高,以用同一主龙骨在板上的相同主龙骨的间距加固拉动螺钉。

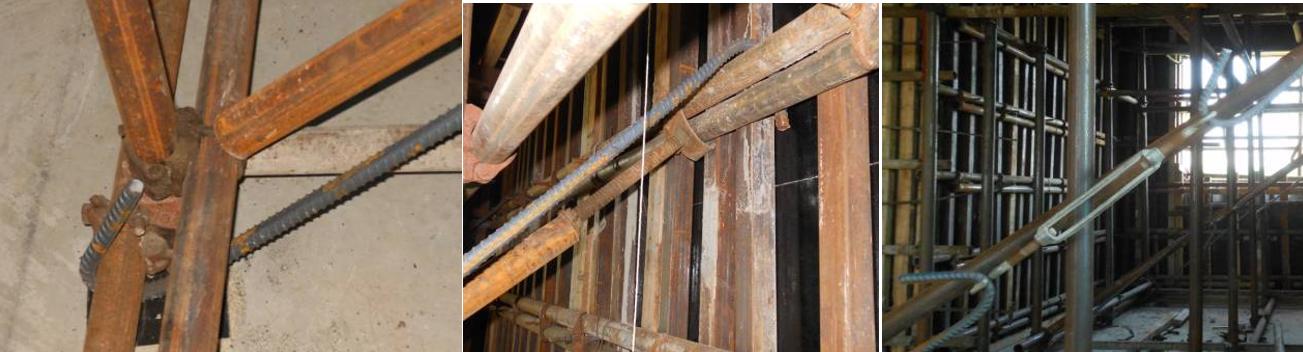

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

4。梁底部的连接处的霉菌大小以及墙壁的末端应该是准确的,以确保光束底部的水平和光滑的接头没有任何错误的阶段。

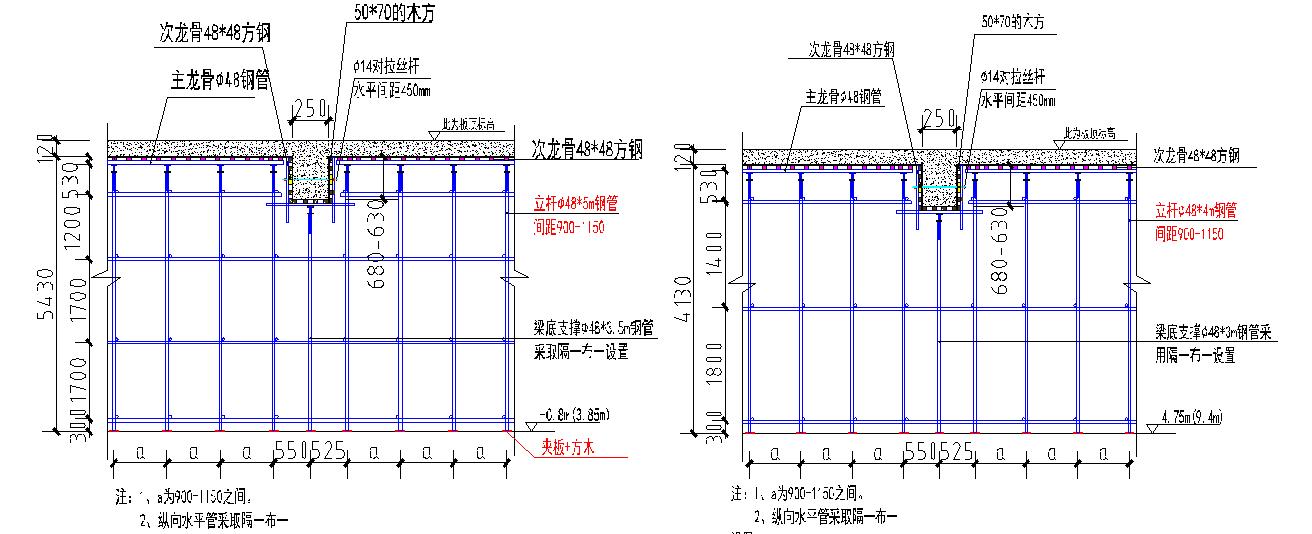

5。将顶部支撑设置在垂直杆的顶部,并根据主要的龙骨布局图将80型方形管放在顶部支撑的上部。需要平方管以根据板尺寸从顶部支撑突出的方管的长度,通常为150-200mm。方管与梁之间的距离不得超过200mm。要求方形管道和顶部支撑紧密连接,并且必须没有间隙。

钢模板支撑架_钢模板钢支撑_钢模板支撑体系

6。板直接悬挂在住宅建筑的某些标准楼层的门开口上,在后期没有棉绒,并采用了一次倒入;当商业建筑物,办公楼等中的砖石高度大于4m时,环梁被用作门和窗梁。如果外墙是干燥的石头或玻璃窗帘墙,请注意环梁和结构柱的特定位置,以促进嵌入的铁零件的构造。

7。定位和铺设线时有一个控制线。检查圆柱边缘和剪力墙上的钢杆和混凝土,检查钢条是否有偏移,根据高程控制线检查地板混凝土水平,并立即通知管理人员安排团队组织工作团队。地面平坦度必须为3mm,并且高程偏差不得超过5mm。

8。地板支架的主要龙骨(室外走廊或公共部位)由双钢管制成。

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

9。墙壁和柱根的处理:密封条由70mm木制正方形和80-84mm宽的废物模板制成。与模板匹配时,模板距离地面10-15毫米,并延伸到墙板和地面之间的缝隙中。或使用水泥砂浆将其密封。

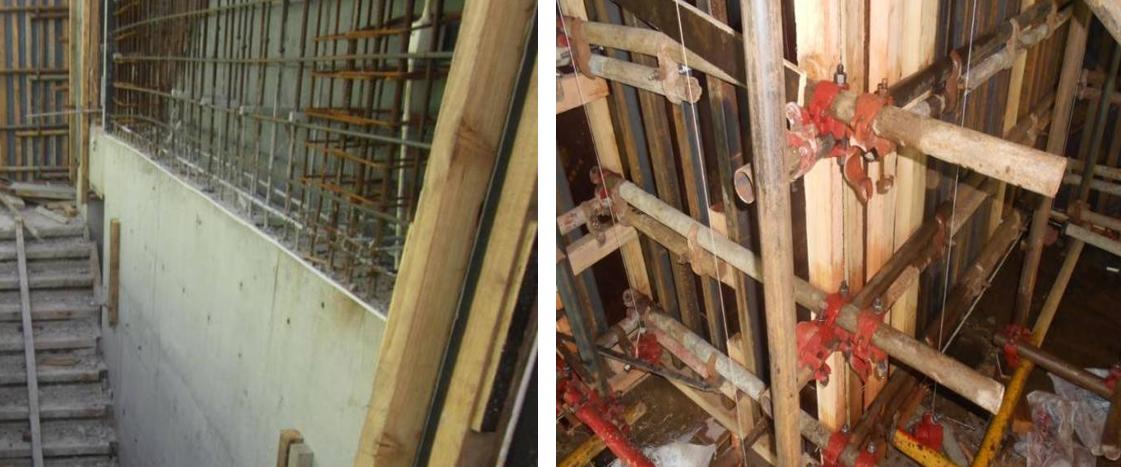

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

钢模板钢支撑_钢模板支撑架_钢模板支撑体系

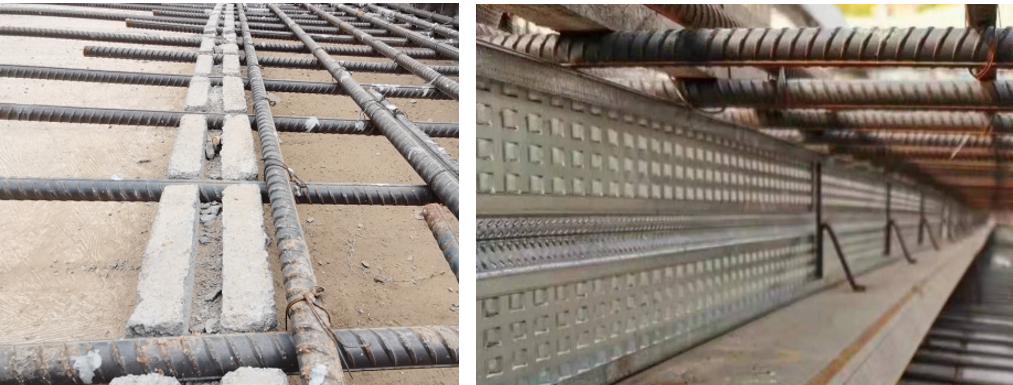

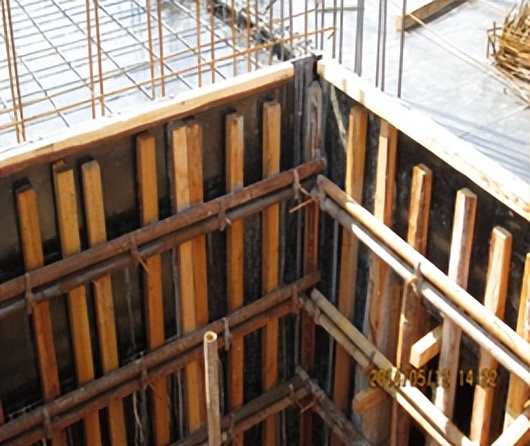

10。根据模板螺栓孔的位置,剪切墙模板配备了混凝土支撑。需要在螺钉上设置预制块,并且偏移距离不得超过50mm。预制块的长度为-2mm横截面尺寸(例如,用于200mm厚的墙壁使用198mm垫)。 (注意:严格禁止预制的块在车库剪墙和泳池墙中使用。为了有效确保钢杆的保护层,侧面被绑定)。

11。住宅建筑的标准地板通常配备六个水平扎螺钉和48*48平方钢。底车道距离地面150〜200mm,顶部车道距顶板不超过300mm,垂直绑螺钉的底车道不超过450mm,顶车道不超过500mm,并且顶部车道不超过500mm,并且不超过500mm,并且绑扎螺钉均匀分布(设置了剪切墙壁和池墙的原理,都与架子相同。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

12. To prevent the bottom mold from rising, the two rows of bolts at the bottom are made of double nuts, the bottom of the shear wall is connected with the full frame, the number of connections is the same as the spacing of the vertical rods, the middle and upper reinforcement of the shear wall is connected with the wall, and the bottom sweeping rod is connected with the cross fastener, and the lower reinforcement point of the lower shear wall must not exceed 200mm。剪力墙的两侧提供三条斜支撑线,每个间距为1,000。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

13。剪切墙模板和模板接头通过双木正方形连接,木制正方形通过拉出板连接。

钢模板支撑架_钢模板支撑体系_钢模板钢支撑

14。外剪切壁加固采用顶部拉力的组合。

1)处理外围剪壁外侧关节脱位的处理方法:将模板在模板下包装,并且一些辅助龙骨延伸到嵌入式螺栓上,并在此处添加主龙骨。

2)外剪壁底部螺栓之间的间距应设置为0.9m-1.0m。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

3)在墙柱的角位置设置了三角形加固系统。角柱必须用钢管紧固件进行加固,并且不能仅通过逐步拧紧或木制加固来加固。为了防止钢管夹松开kaiyun.ccm,抗滑固化固定器被添加在钢筋夹后。

4)必须将双面胶带粘贴在楼梯,电梯和外围剪力壁的关节的原始混凝土表面上。需要双面胶带返回20-50mm,并且胶带水平粘贴以紧密粘合到混凝土上。

钢模板支撑架_钢模板支撑体系_钢模板钢支撑

5)在下部设置顶部支撑或预留螺栓以加强。

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

6)当在原始螺栓旧眼睛的帮助下,在楼梯间侧面加强剪力壁时,必须将木制正方形返回到成品表面以下。

钢模板钢支撑_钢模板支撑体系_钢模板支撑架

7)电梯轴和外剪壁水平排列在顶部,以确保剪切壁的上部开口整齐,并且在支撑时必须校正电线。

钢模板支撑体系_钢模板支撑架_钢模板钢支撑

8)电梯轴剪墙模板用镀锌的铁片包裹,以防止浆液泄漏并增加模板周转次数。

钢模板钢支撑_钢模板支撑架_钢模板支撑体系

15。柱模板由10#通道钢加固(通道钢的长度为0.8m-1.3m)。

16。后水带

1)后浇注条的顶部由木制正方形制成,以挡住两侧的混凝土,以及在木制正方形顶部的定制模板,以防止碎屑掉入后浇注条中;下部是由混凝土制成的,以防止下部泥浆。盘子的中间区域被鱼秤网挡住。光束被安全气囊挡住,以进行混凝土阻塞。

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

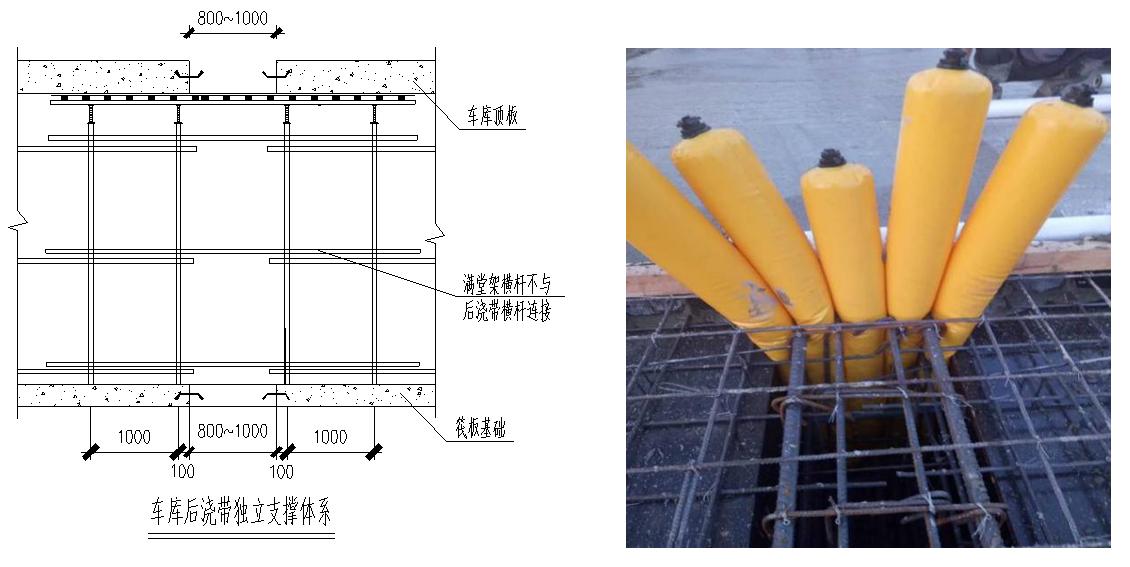

2)单独的支撑系统应采用光束和平板后浇注条的模板支撑。例如,车库的后浇注带宽为800mm。在支持时,整个模板为122m*24.4亿,在后浇注带板。模板的1.22m边缘沿着后倾式带的长度设置。板下方的钢管均匀地为2500mm钢管。支撑架的垂直极是该层的模板支撑系统的垂直极。横杆垂直于后浇注条的方向。横杆与该层的模板支撑系统的横条没有连接。后浇注条已完成并清洁。后浇注条覆盖着旧的模板,并牢固地固定。车库的屋顶需要用100毫米的水壁建造(需要抹灰),并且成品盖被紧密覆盖。

钢模板支撑架_钢模板钢支撑_钢模板支撑体系

17。二级结构模板

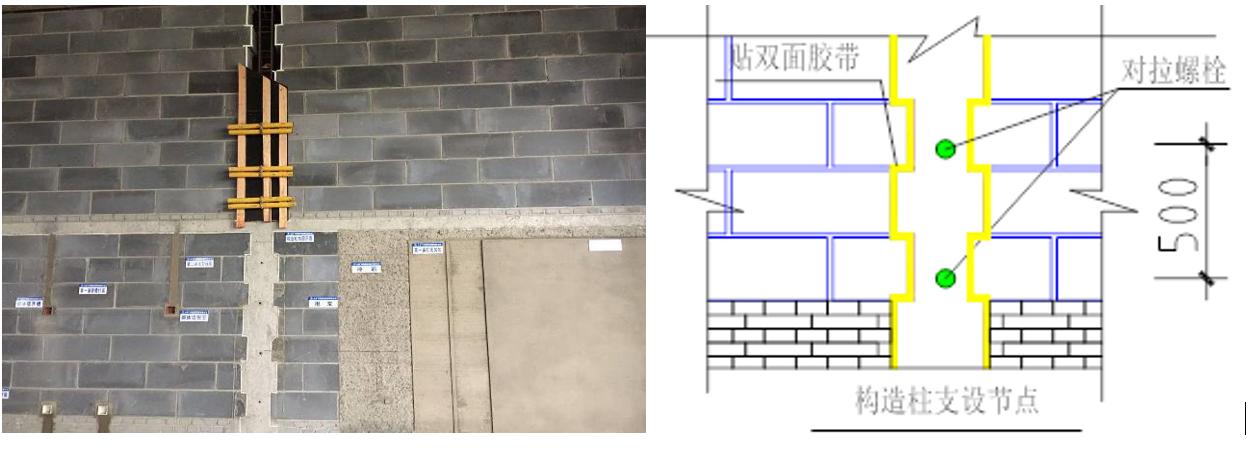

1)结构柱:应将双面胶带应用于支撑模具的前砌体结构柱的墙壁,并且双面胶带应直接粘贴。在支撑模具时,请在结构柱的中心使用壁直螺栓(螺栓外套φ160PVC管道)。严格禁止禁止钻孔和穿透螺栓或逐步拧紧螺栓。

2)环形梁和顶部按下:在支撑模板之前,应将双面胶带应用于砌体和砌体之间的接触区域的墙壁。双面胶带应直接粘贴。模板加固由U形增强模板加固,上部固定在拉动接头上。

钢模板支撑体系_钢模板钢支撑_钢模板支撑架

6。模板支持期间的跟踪和检查(垂直)

1。模板完成后,团队将使用墨水仪表每1.5米来检测每个剪力墙的前两侧。

2。悬挂式安装完成后,在混凝土结构完成之前,无法将其删除。

3。在混凝土的振动过程中云开·全站体育app登录,需要两名技术人员继续参与垂直和极端屋顶板的动态监测。

4.工人必须在倾泻过程中跟进并纠正混凝土。
